#intempéries L’heure du bilan pour Fontenay

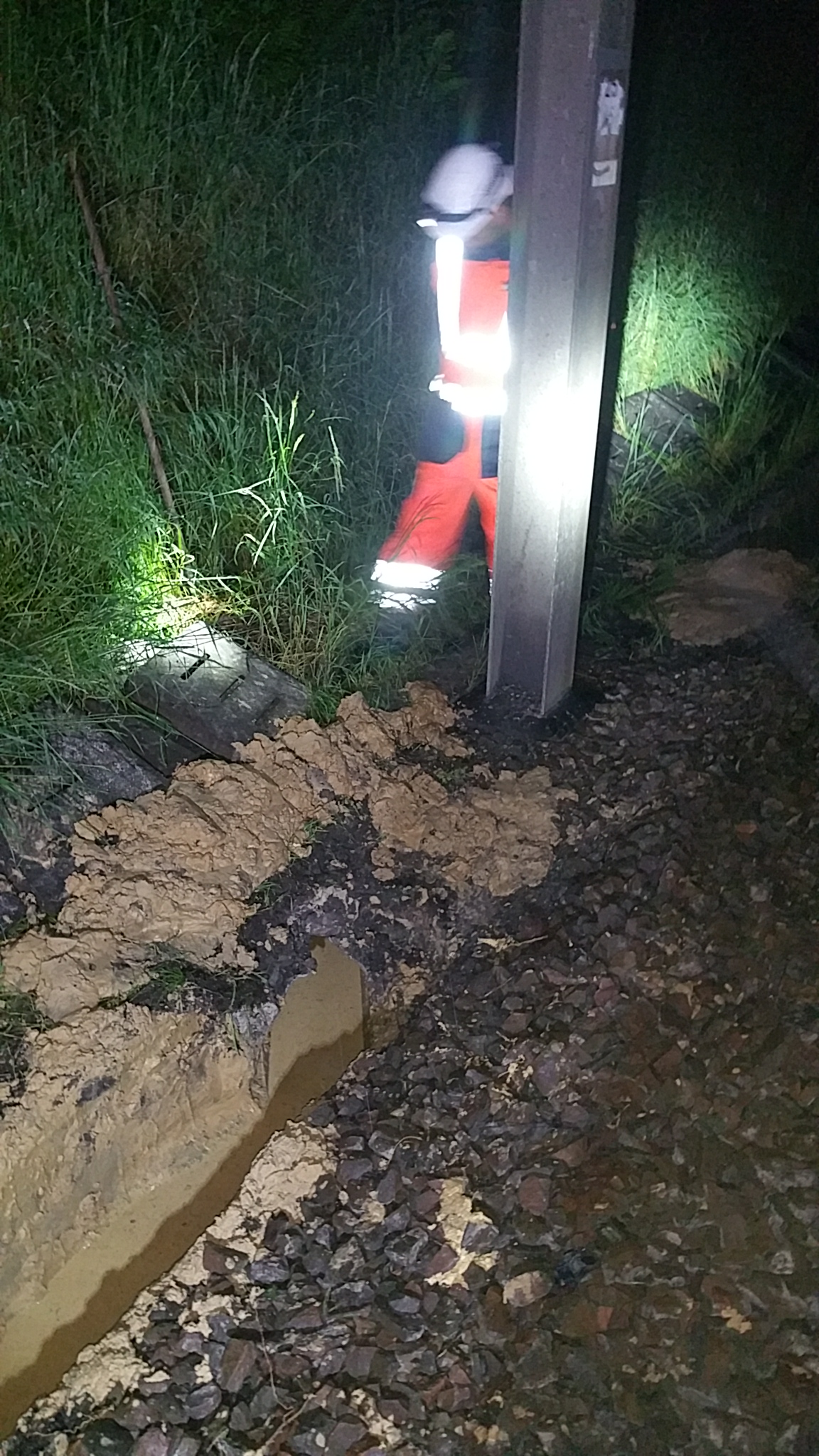

coulée km24.350v1Depuis le 31 mai la circulation de vos lignes N et TER est fortement perturbée en raison des dommages provoqués par les inondations. Je vous propose de suivre ici, étape par étape, l’évolution des chantiers qui se sont enchainés sur les différents secteurs de nos lignes.

Éboulements sur le secteur de Fontenay à Villepreux les Clayes





31/05

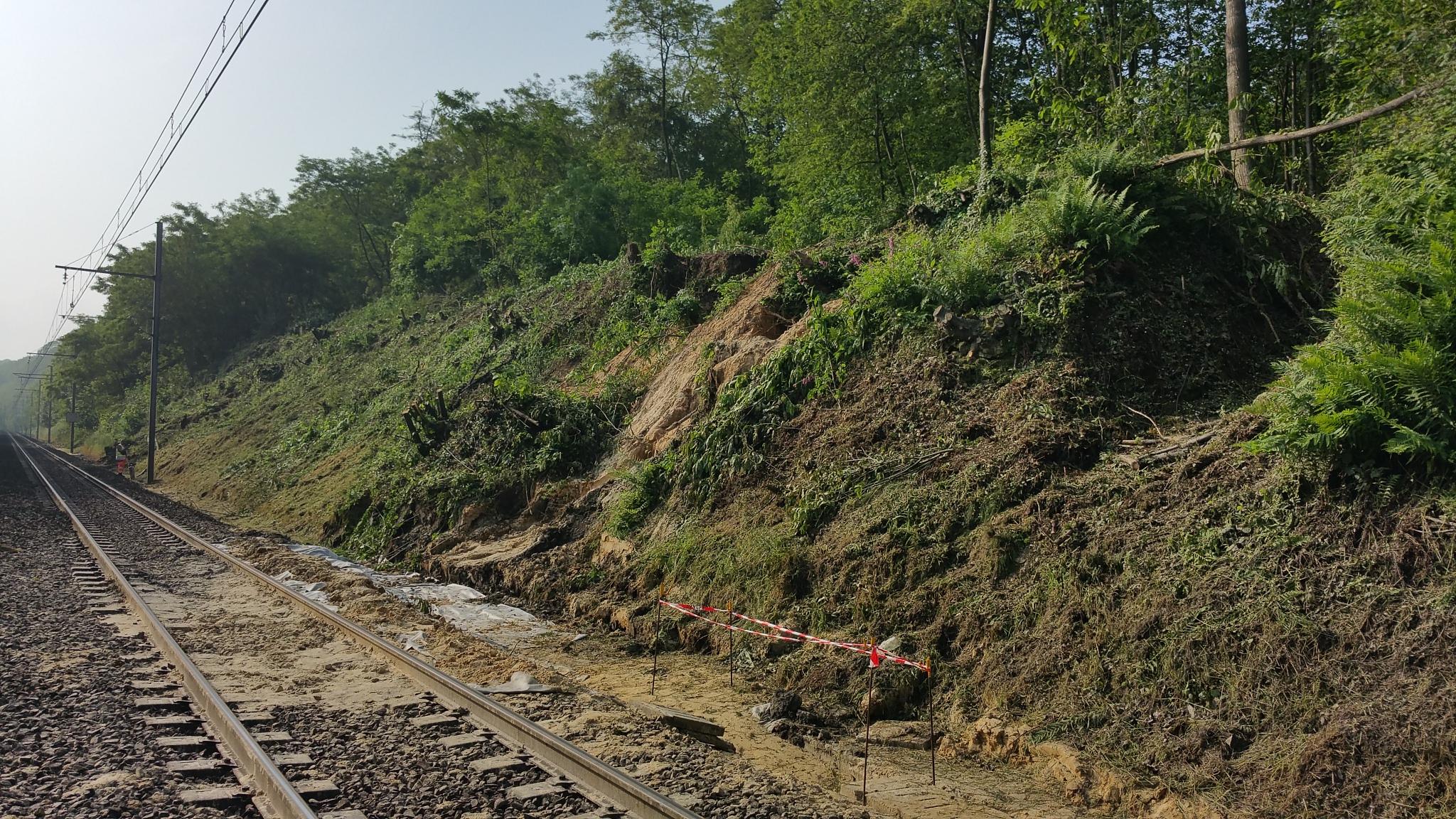

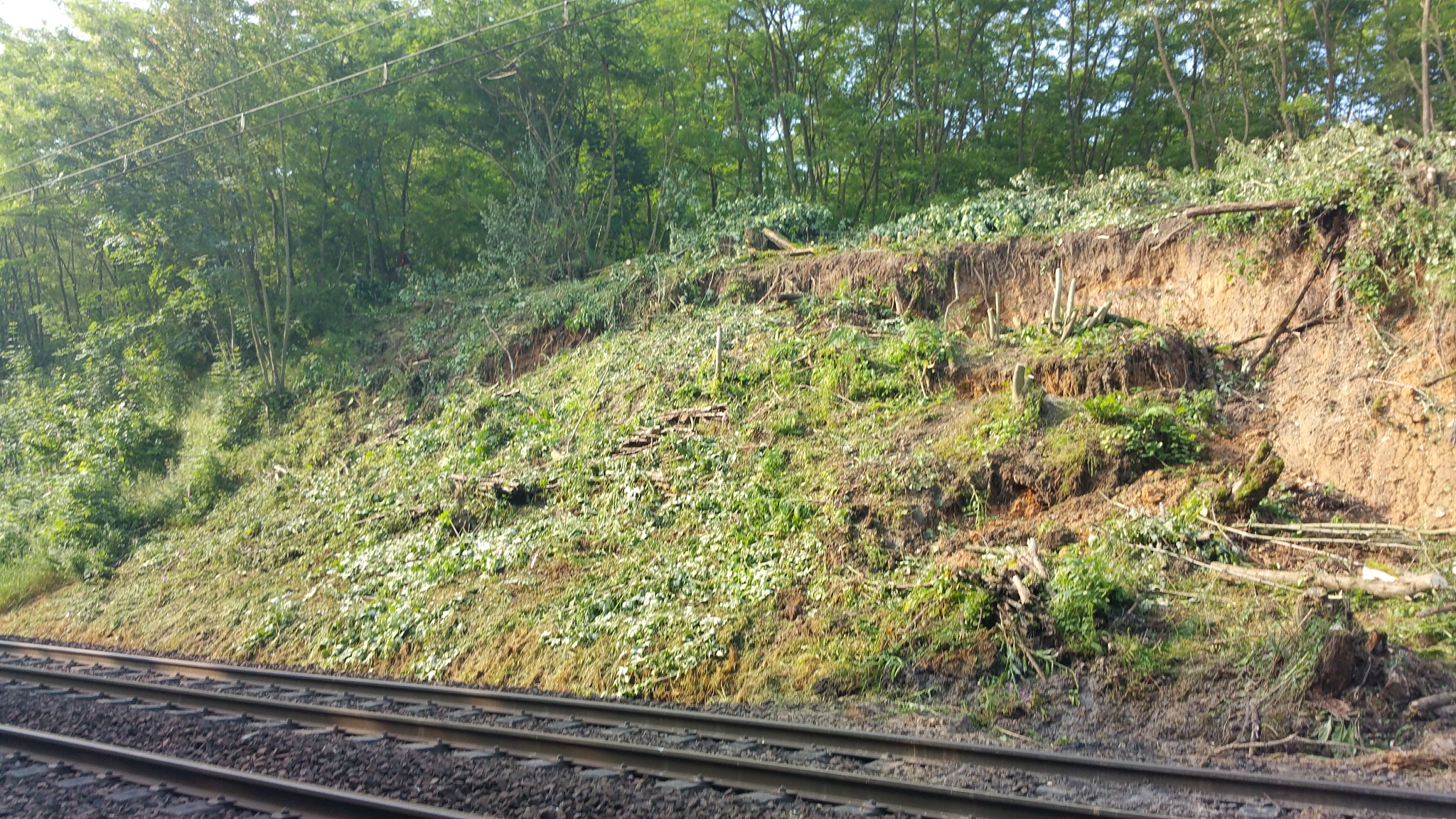

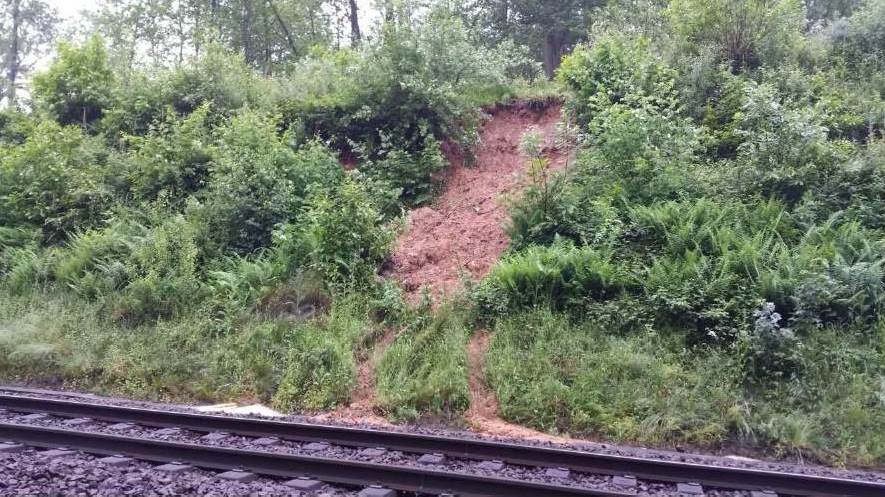

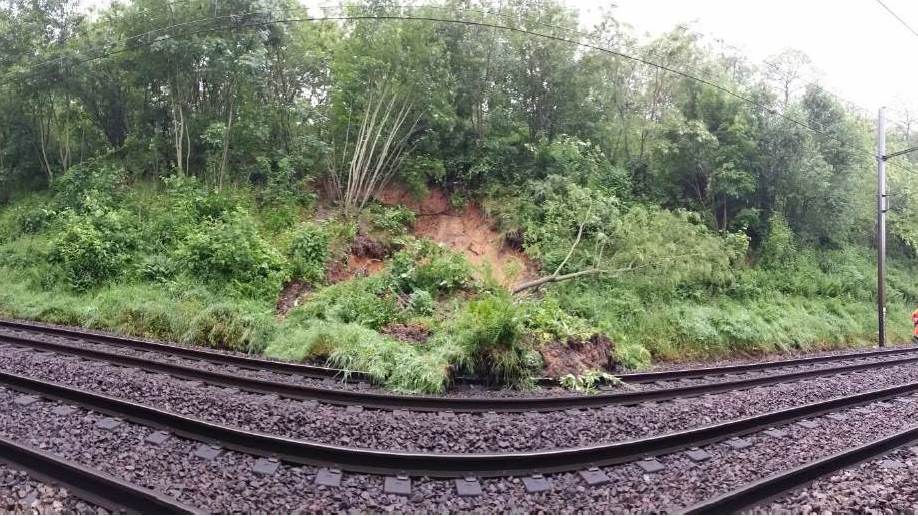

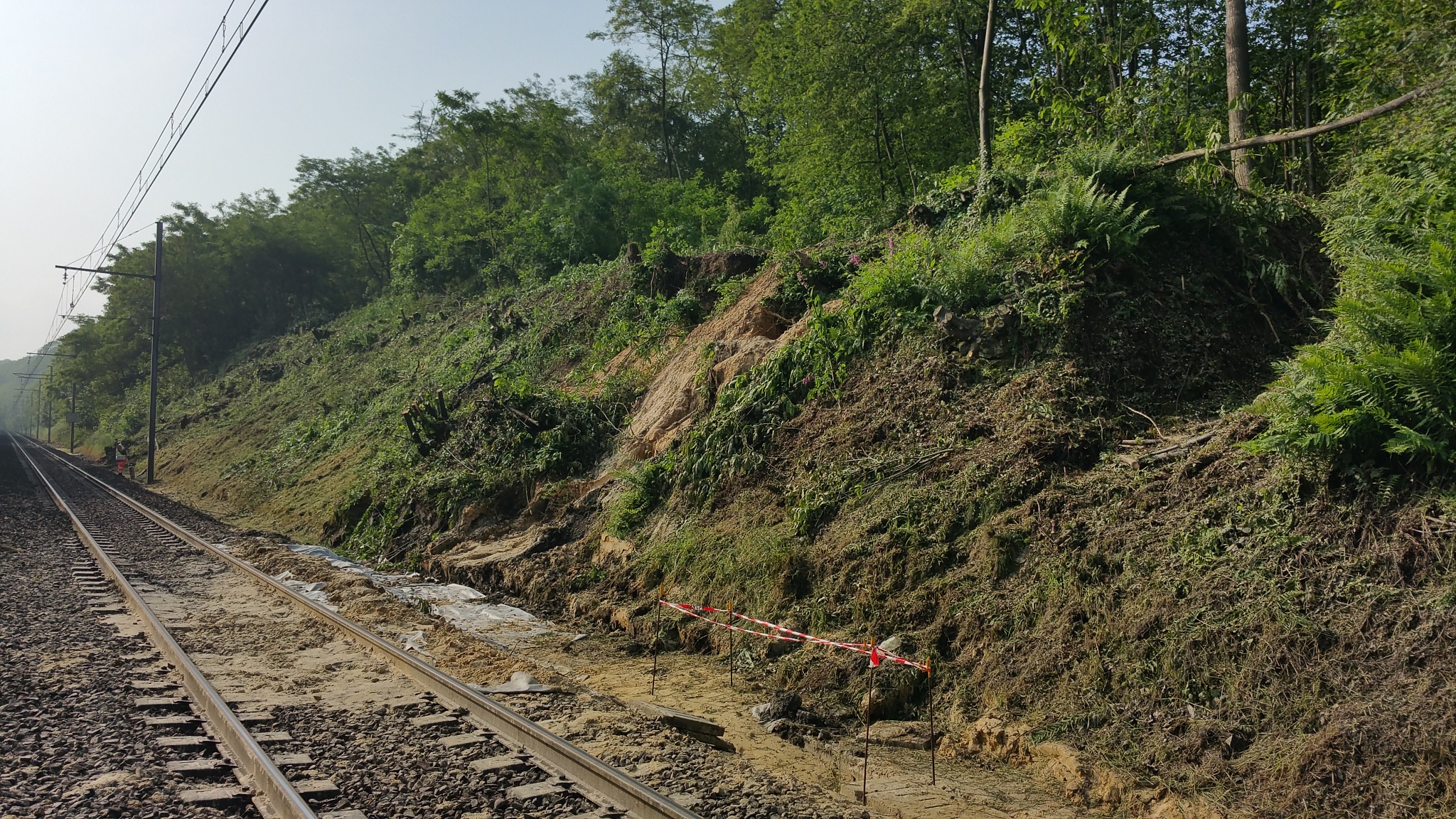

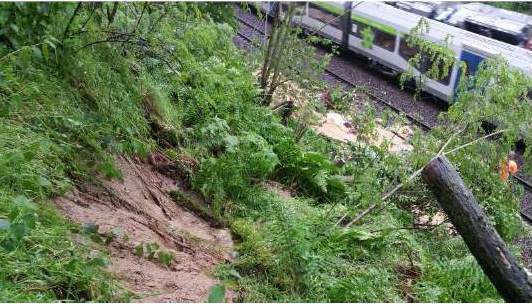

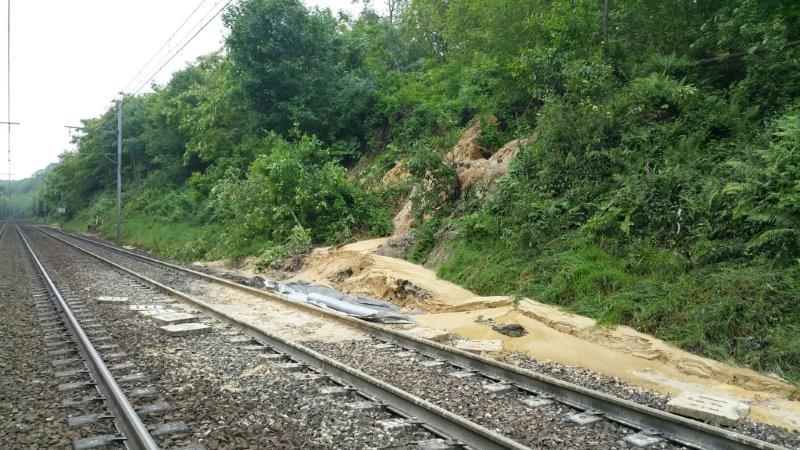

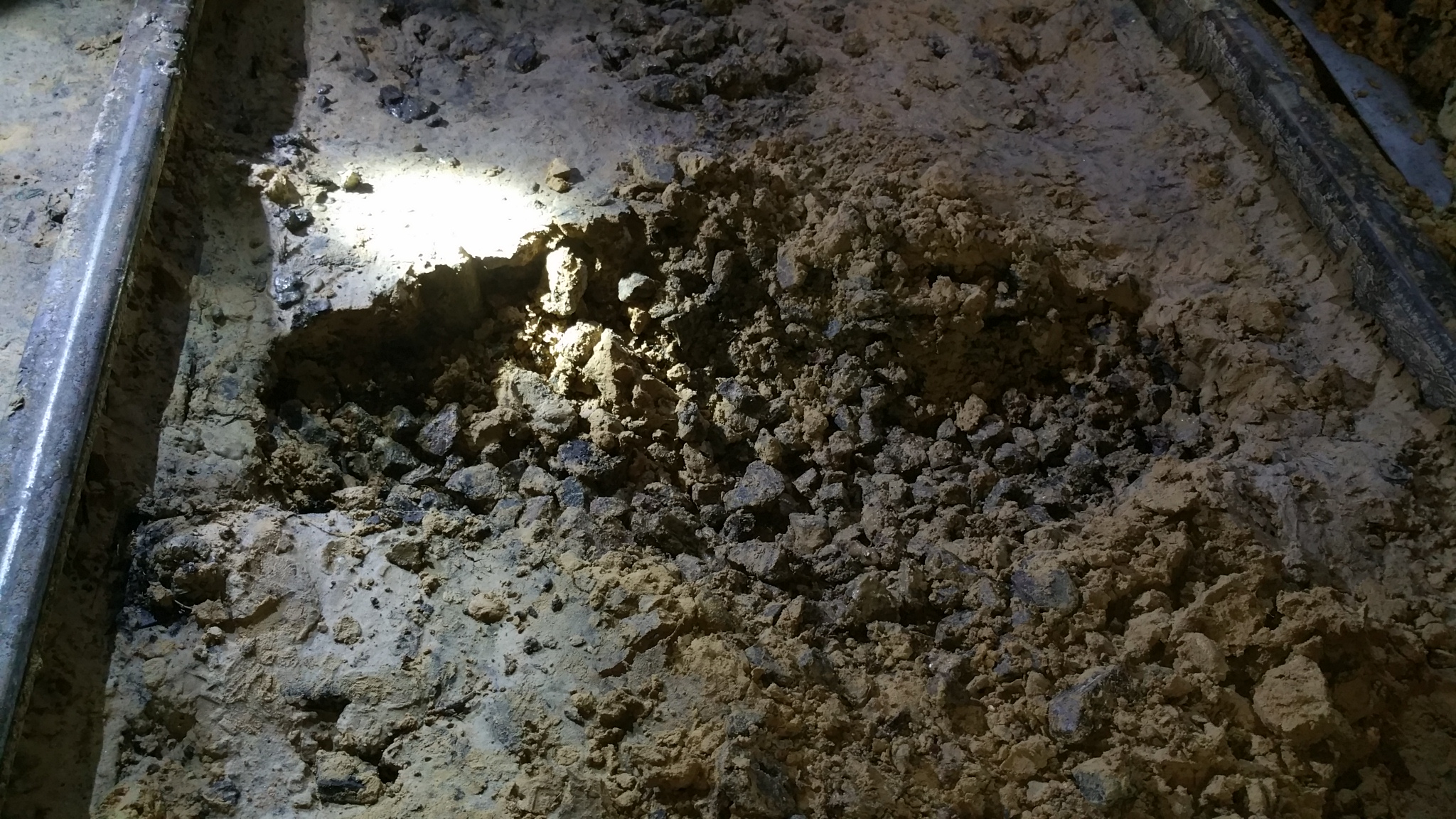

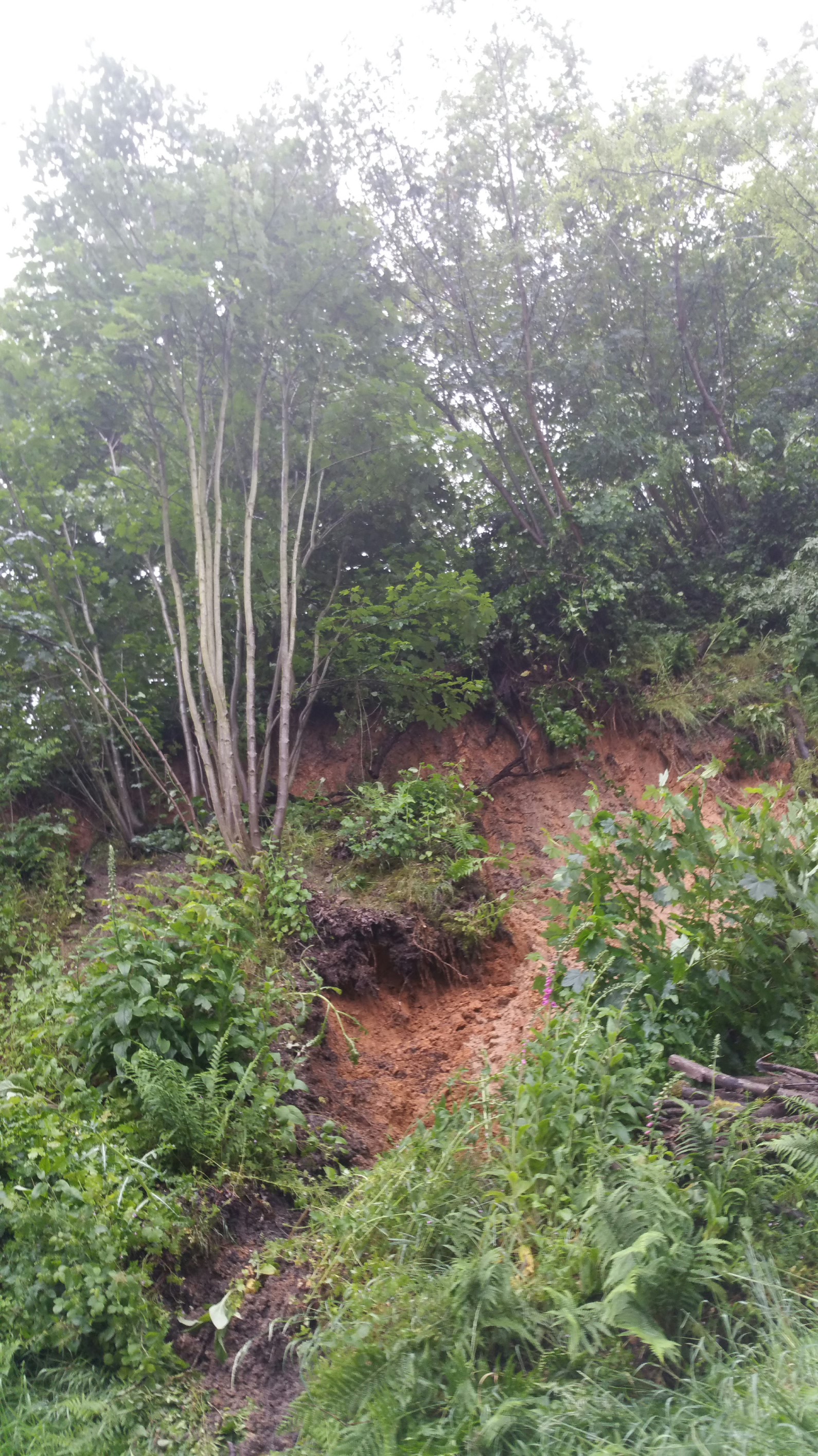

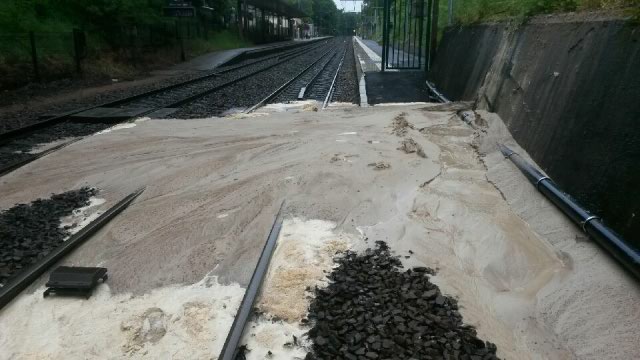

Le secteur situé entre les gares de Fontenay et Villepreux est impacté par 7 éboulements et coulées de boues successives qui provoquent sur certains points la chute d’arbres sur les voies. Sur certains secteurs les talus sont fortement dégradés générant de nouveaux risques d’éboulements, sur d’autres les coulées de boue recouvrent les voies.

01/06

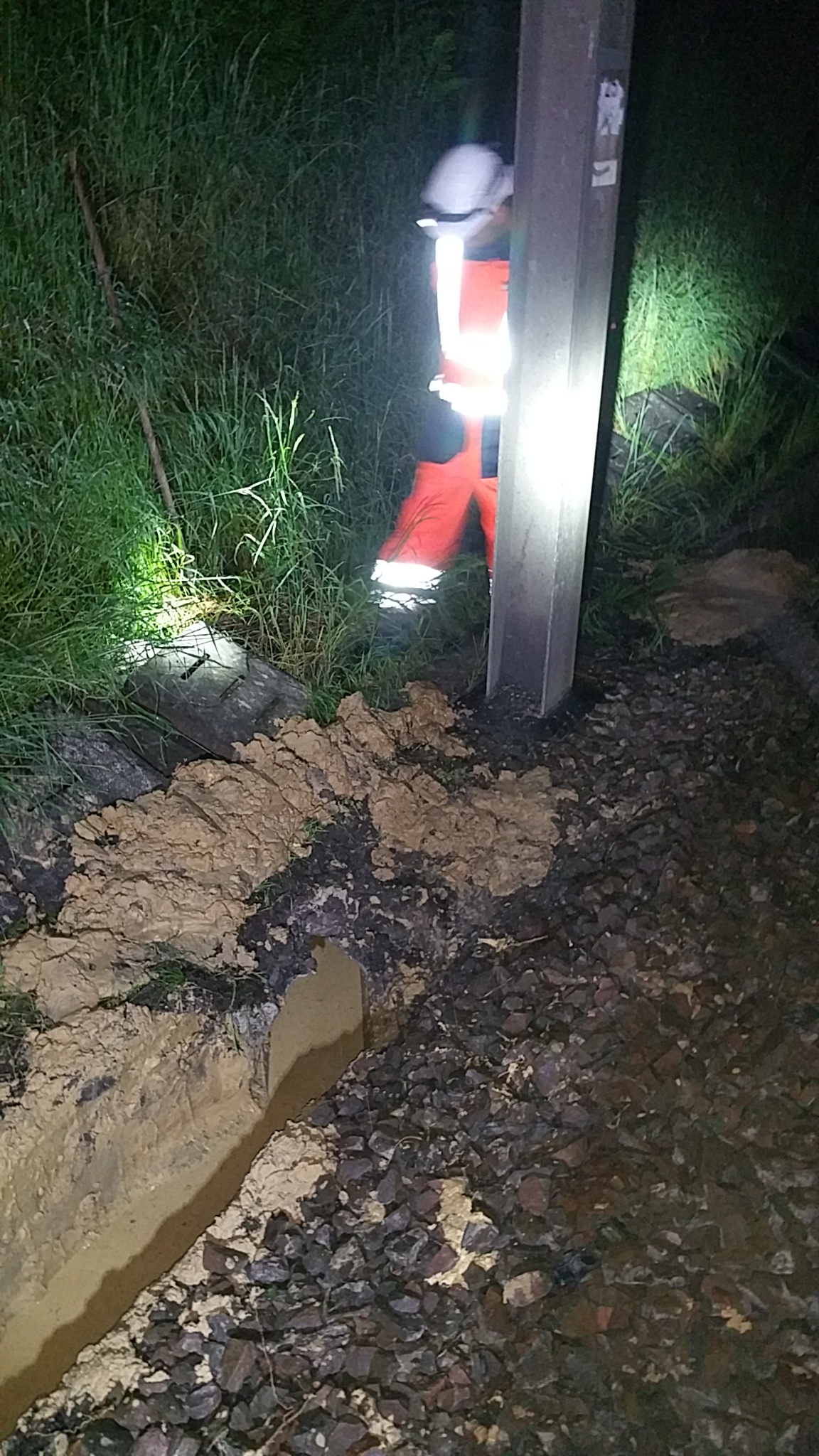

Les précipitations se calment peu à peu : un état des lieux approfondis peut commencer. Les travaux sont colossaux. Il faut dégager les voies de tous les débris et arbres emportés par les coulées, déblayer les voies recouvertes et sécuriser les talus qui menacent de tomber. A cet instant, les travaux sont estimés à 6 jours d’interventions mais les pluies qui se poursuivent par intermittence augmentent les risques de nouveaux glissements. La mobilisation de toutes les équipes sur le terrain est totale. On réquisitionne des engins prévus sur un autre chantier et les équipes vont travailler toute la nuit pour dégager la voie en retirant la boue présente.

02/06

D’importants travaux ont été réalisés de nuit pour traiter les 7 points impactés sur le secteur mais la situation reste très perturbée…La stabilité de la plateforme est menacée suite à l’impact de l’éboulement. Les travaux se poursuivent et sont estimés à encore plusieurs jours d’interventions.
Les terrains alentours sont fortement inondés ce qui complique la stabilisation de l’ensemble à traiter.

03/06

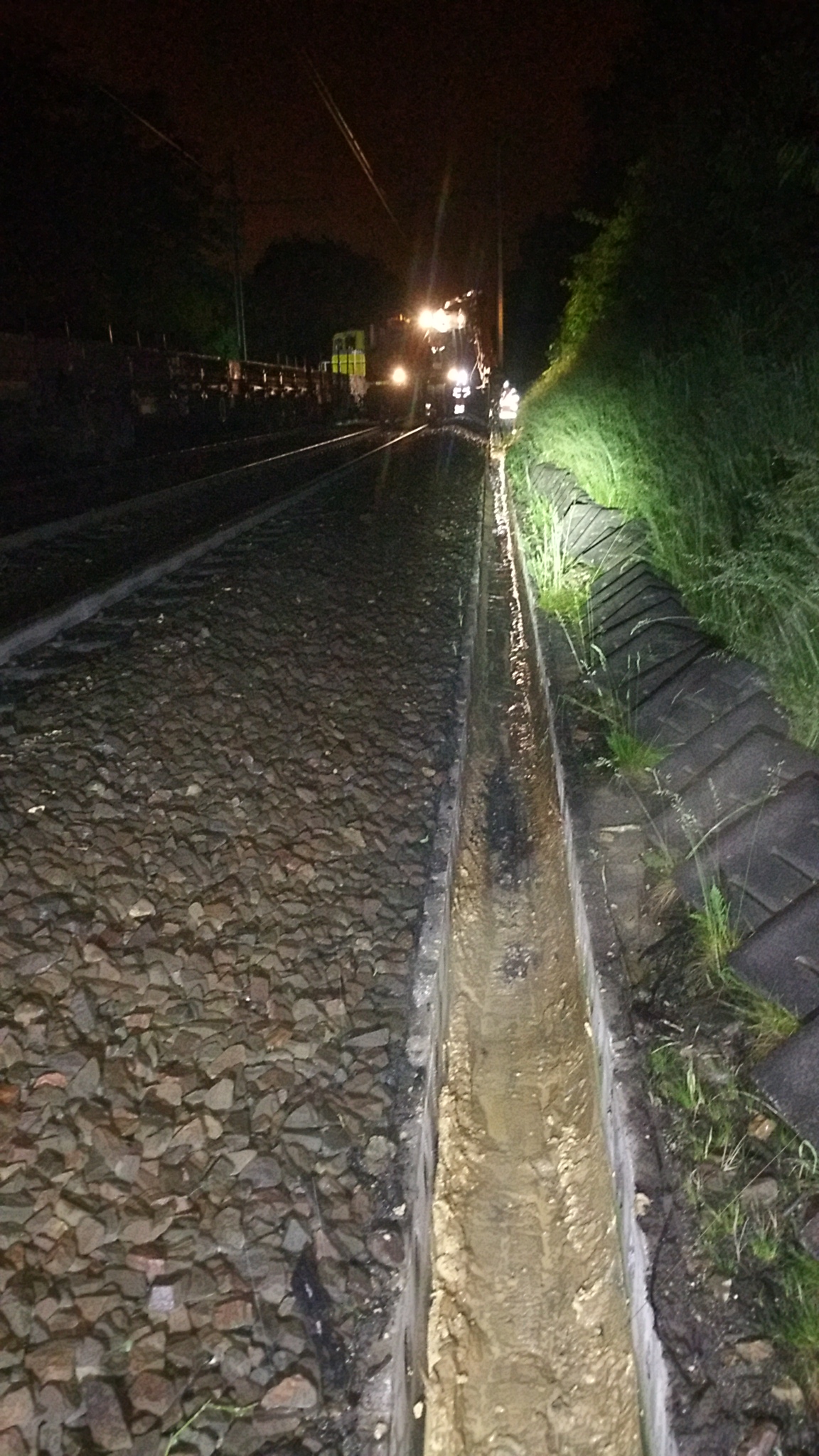

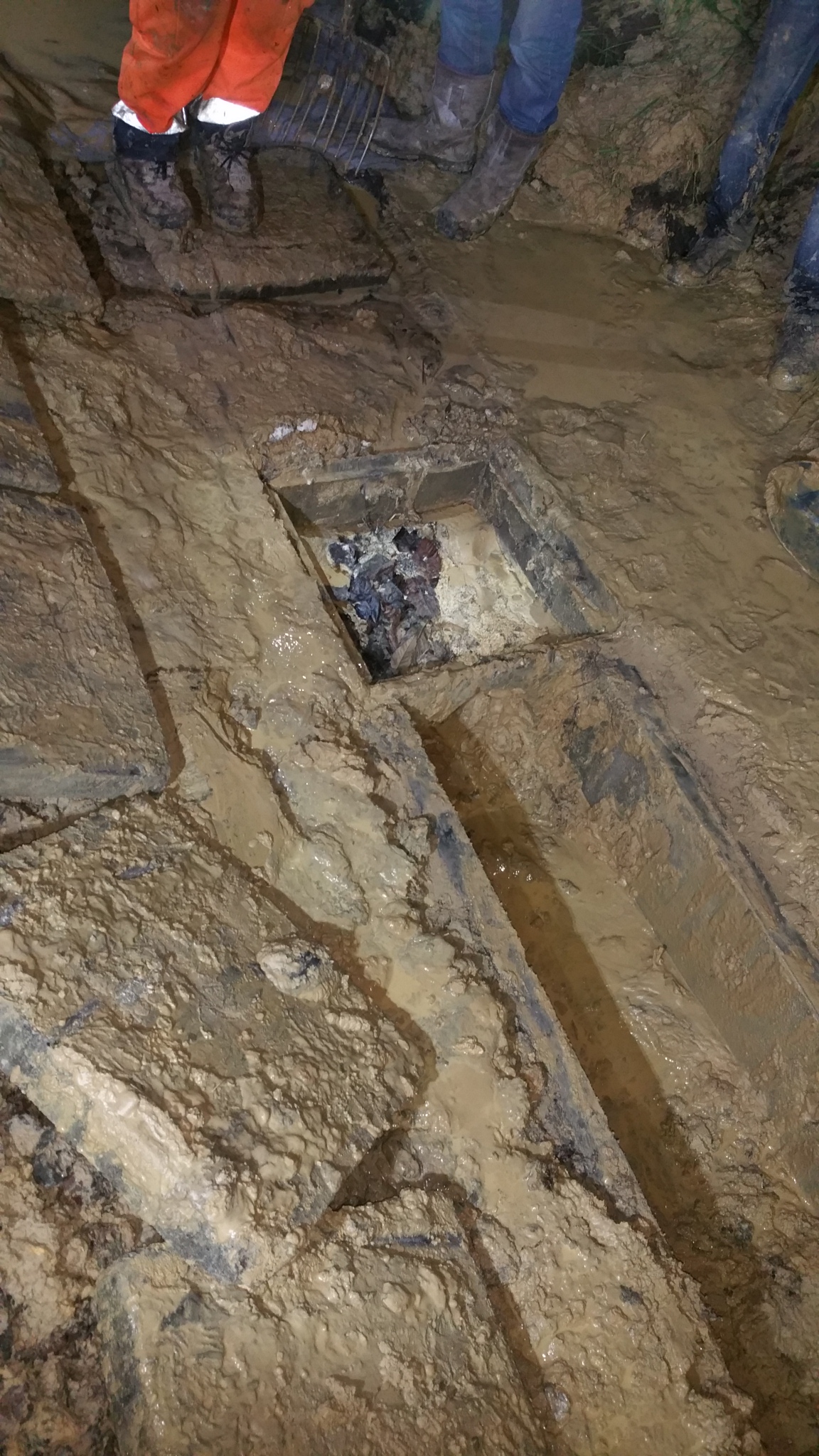

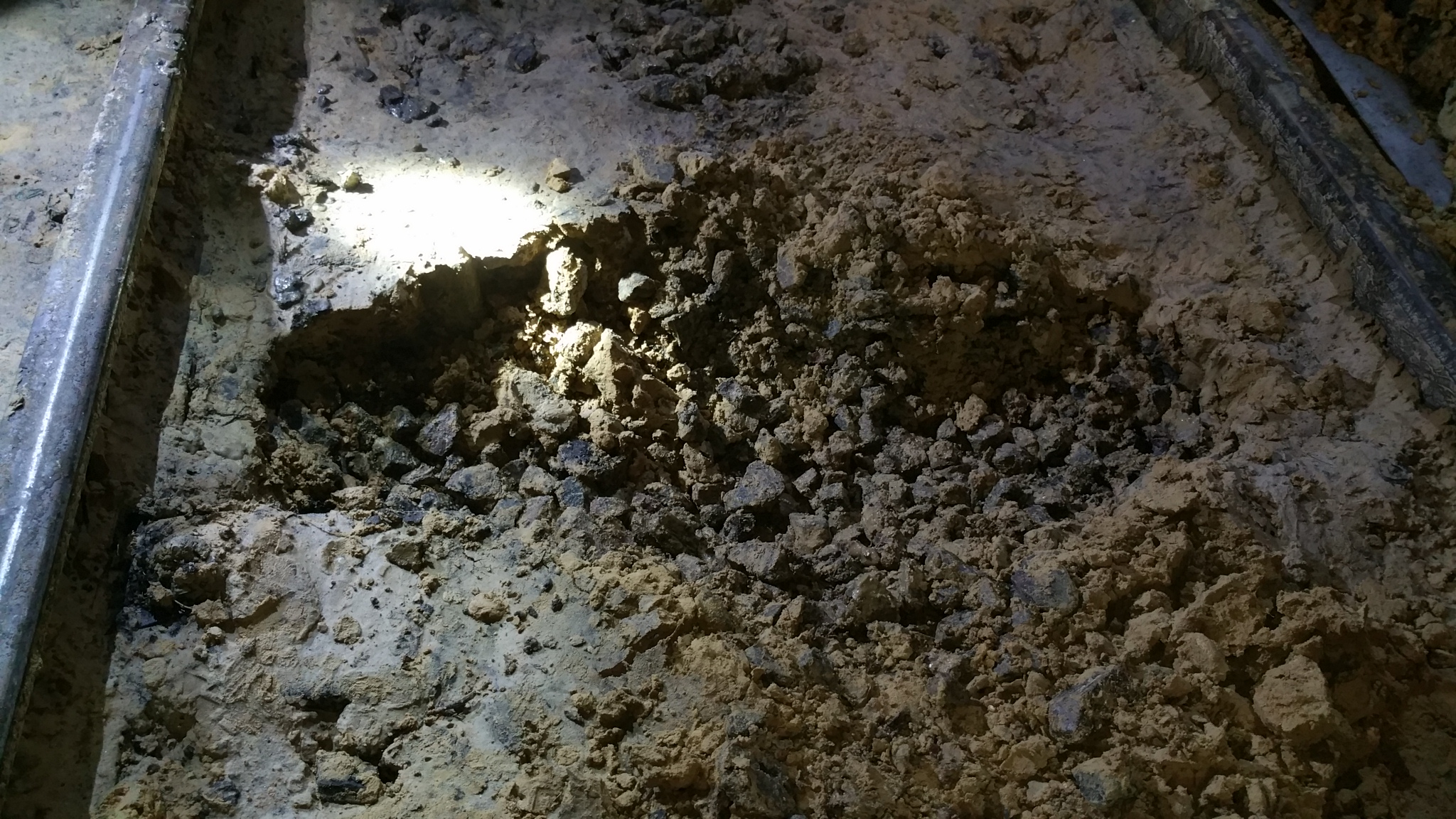

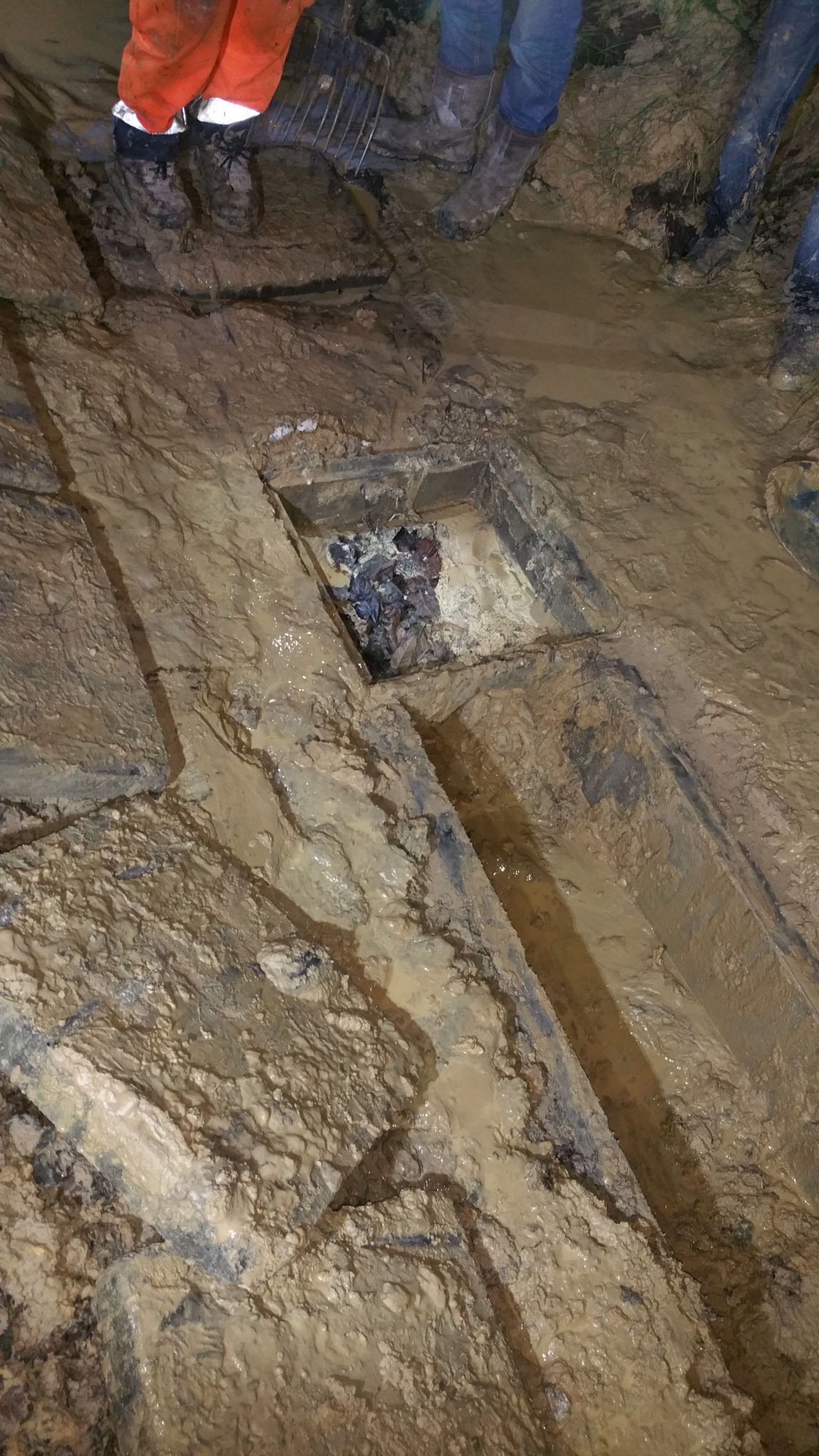

Les travaux de consolidation se poursuivent en intervenant sur les points les plus sensibles des talus. Les opérations de contrôle et de maintenance se concentrent aussi sur toutes les installations périphériques qui ont été affectées (câblage, installations électriques…)

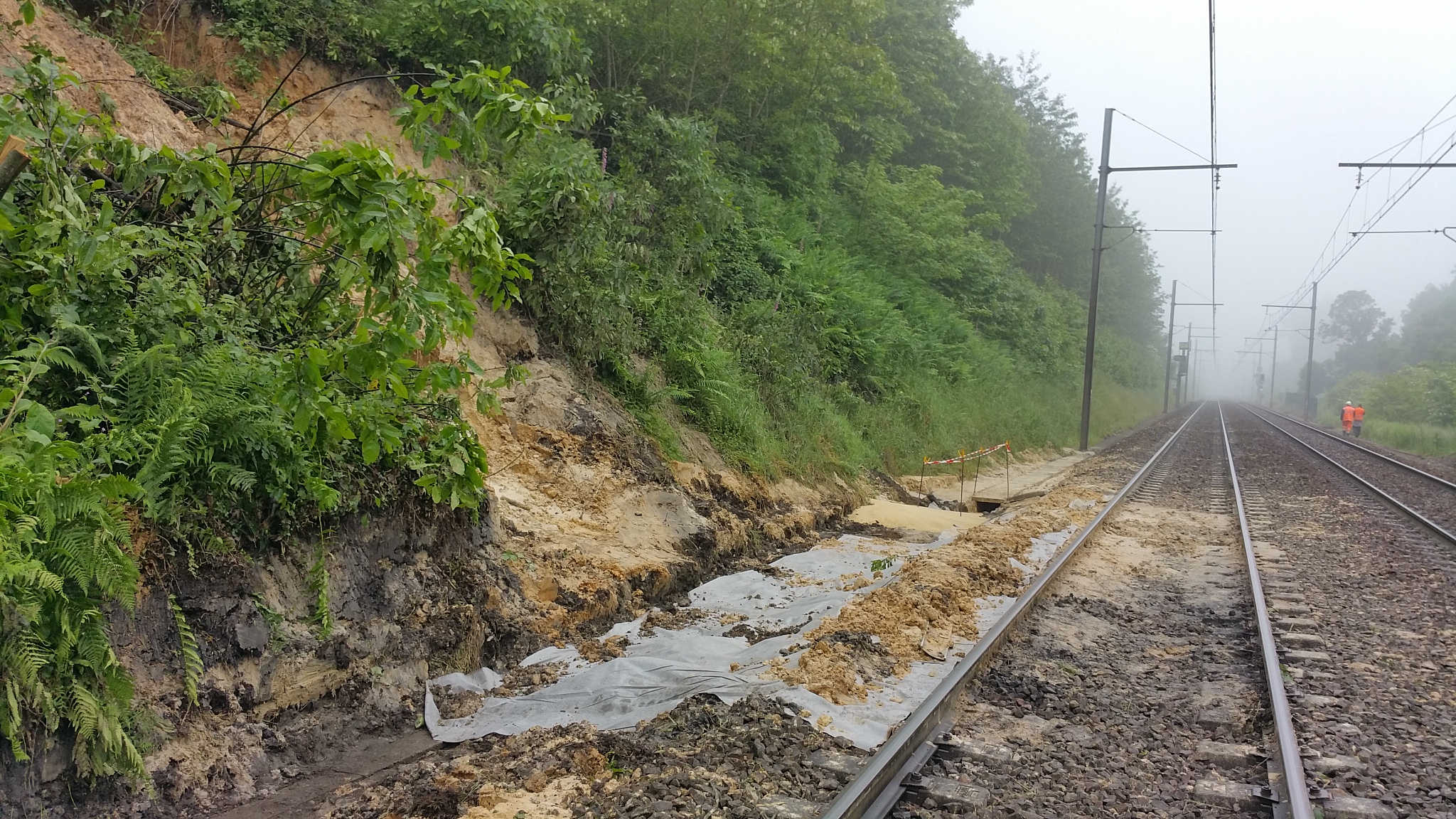

06/06

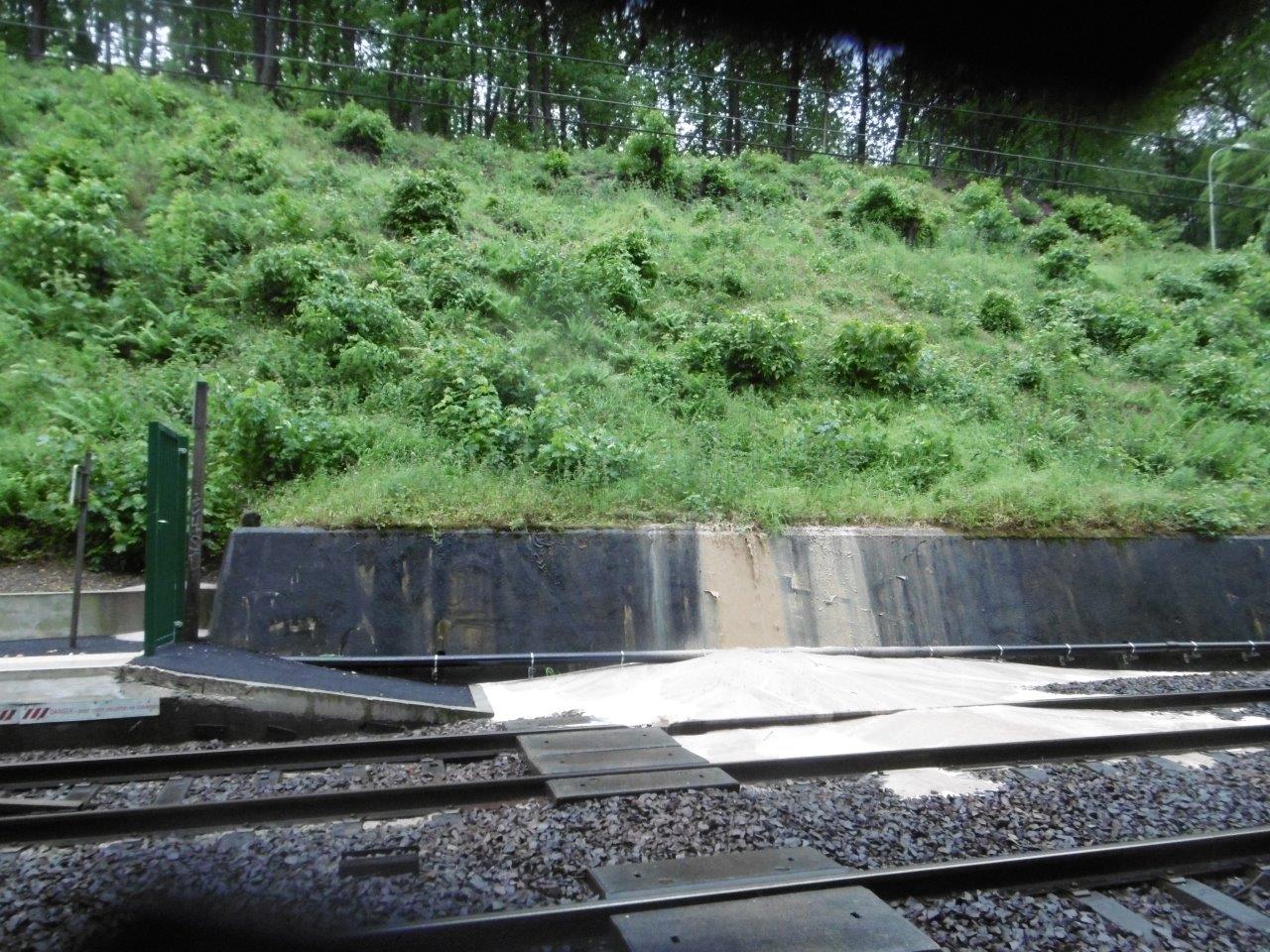

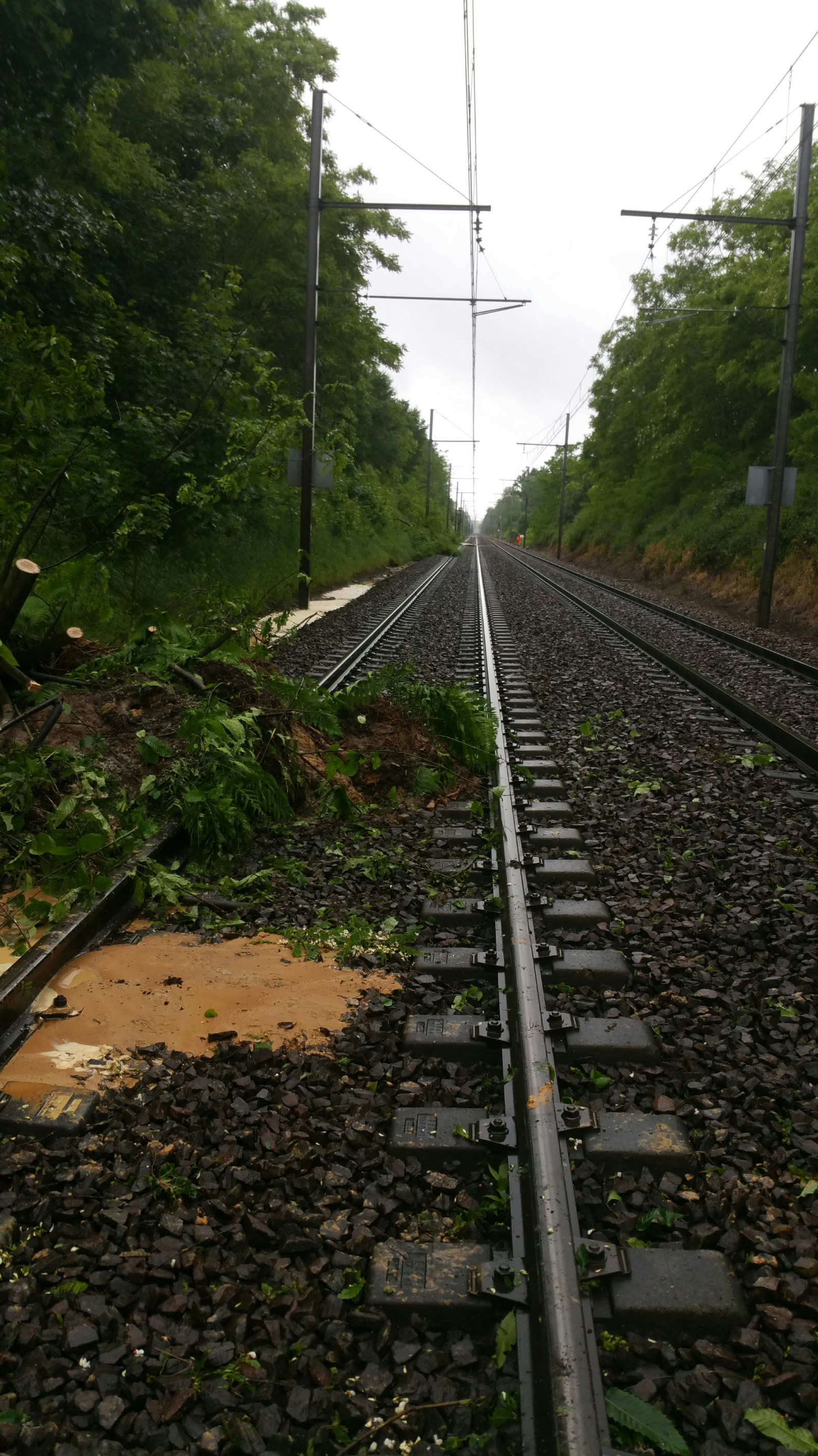

Les voies sont à présent nettoyées et dégagées mais l’instabilité des talus impose toujours de fortes restrictions de circulation.

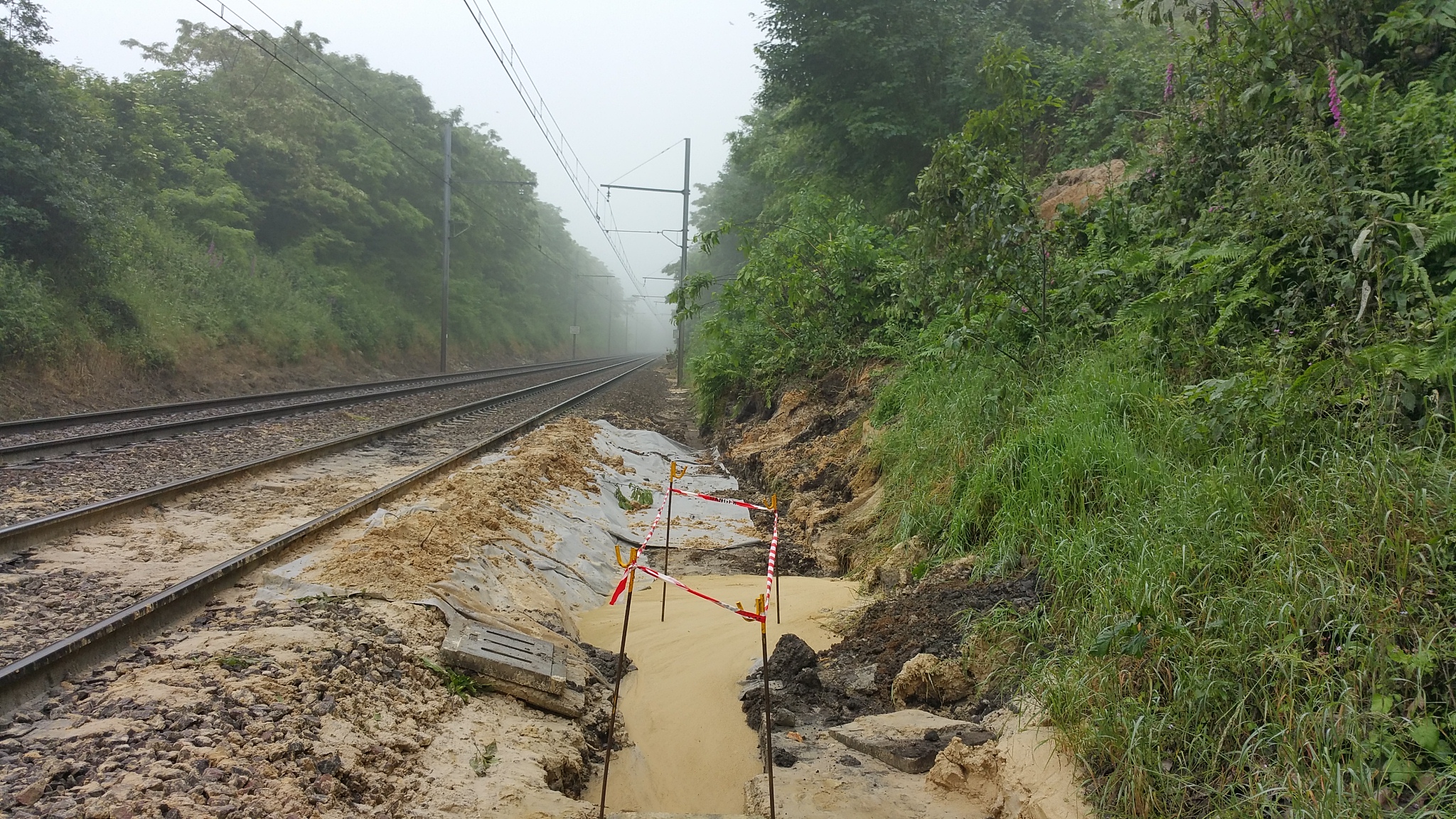

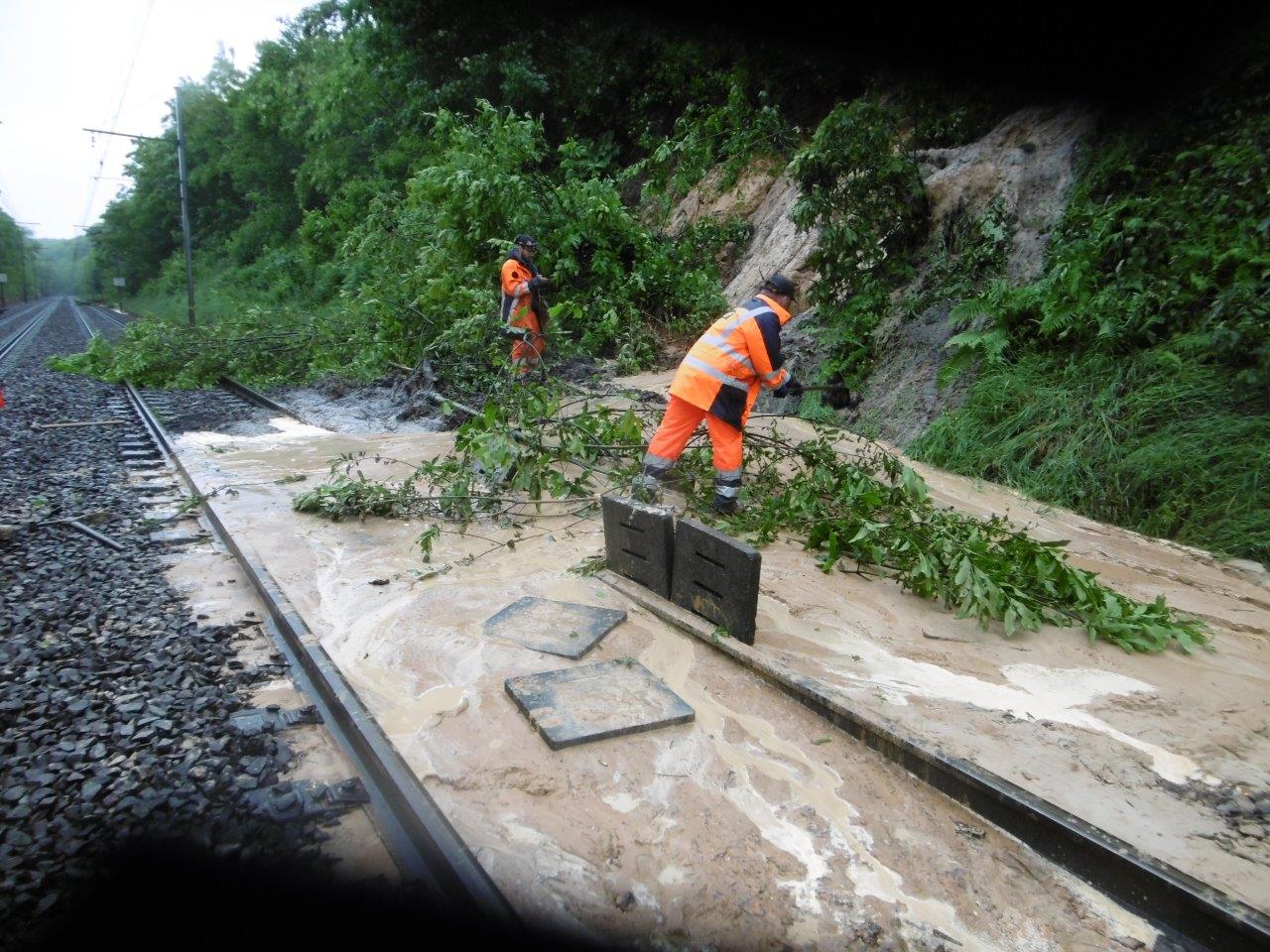

20160608_085339
08 et 09/06

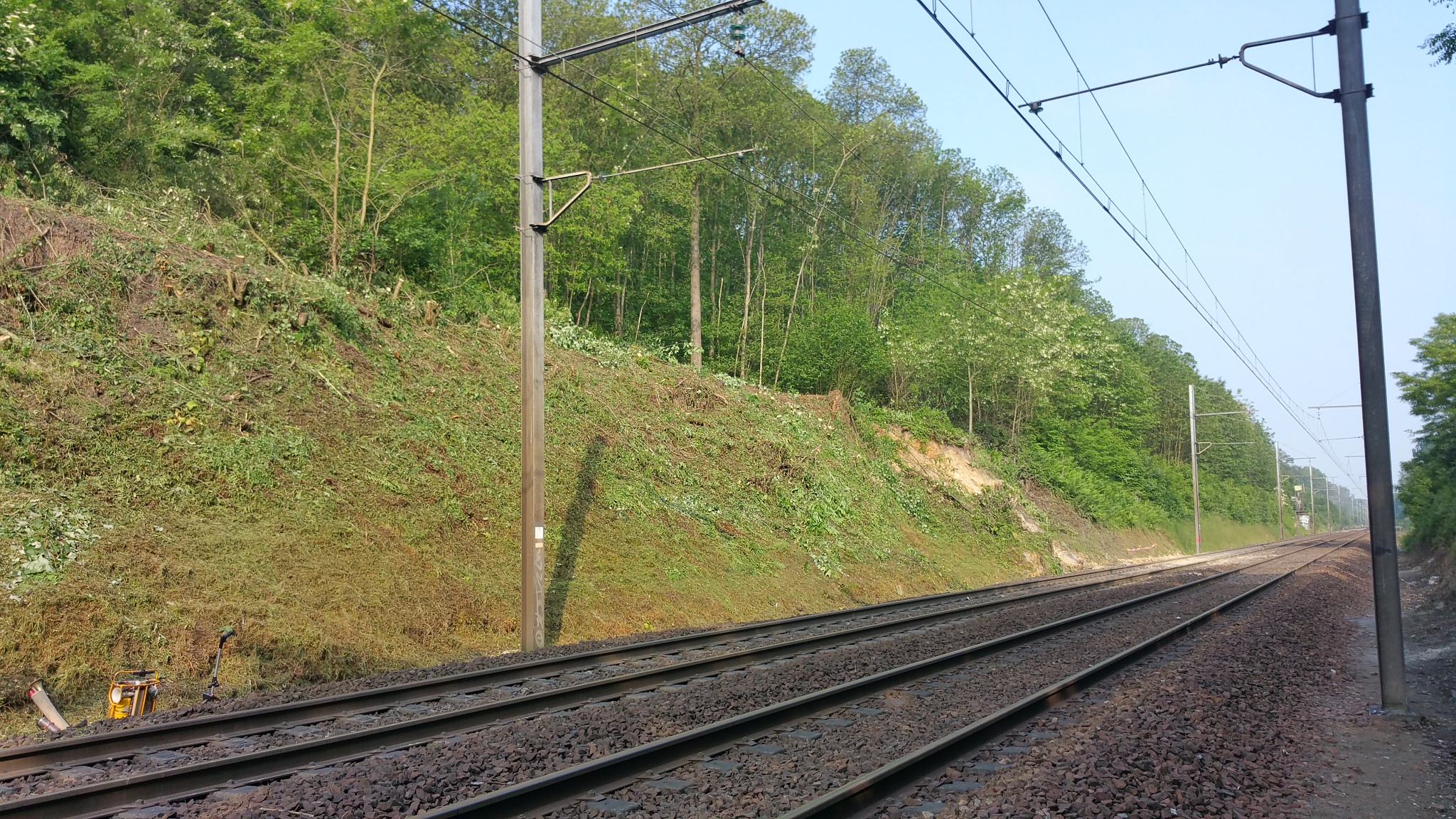

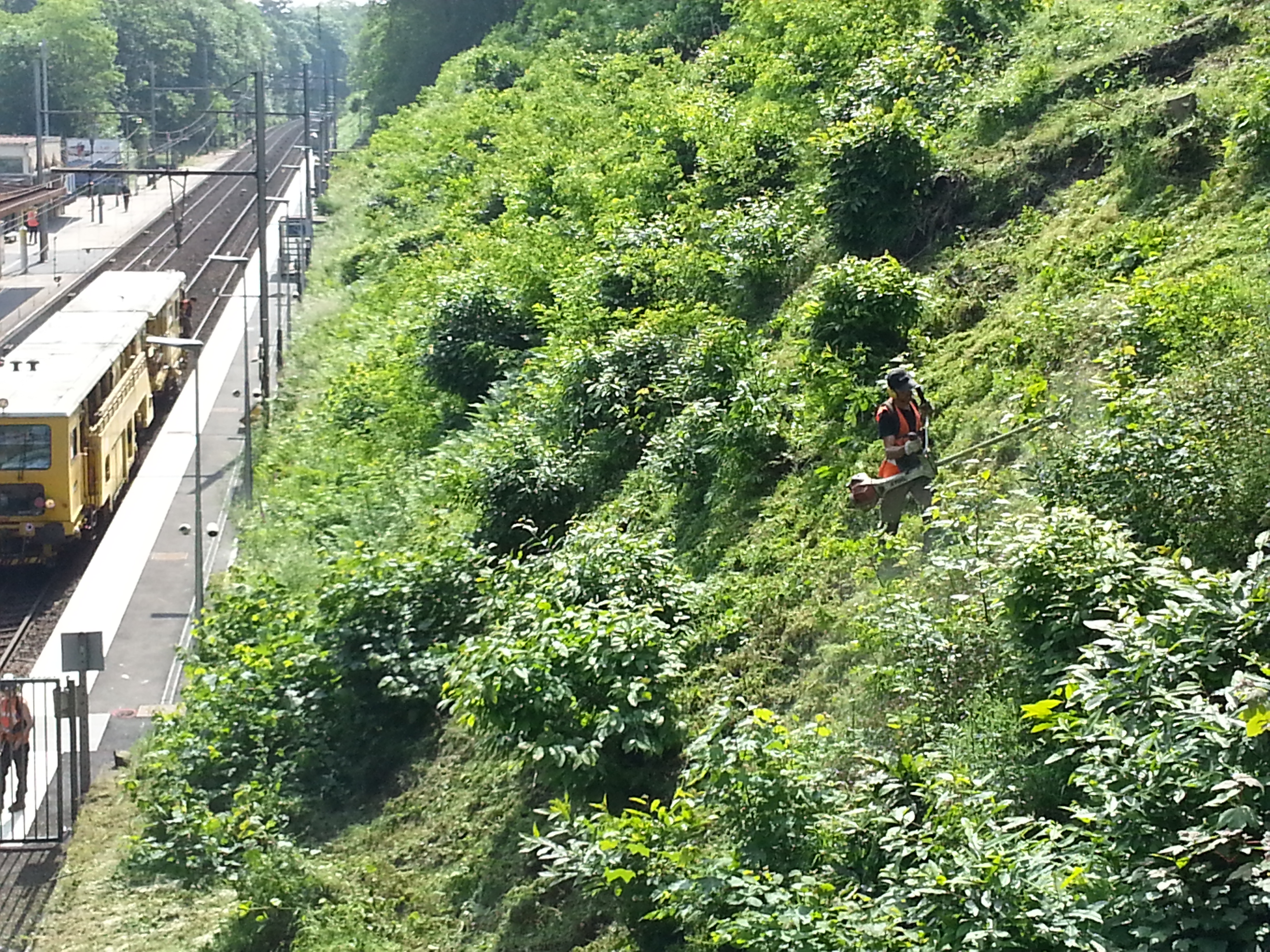

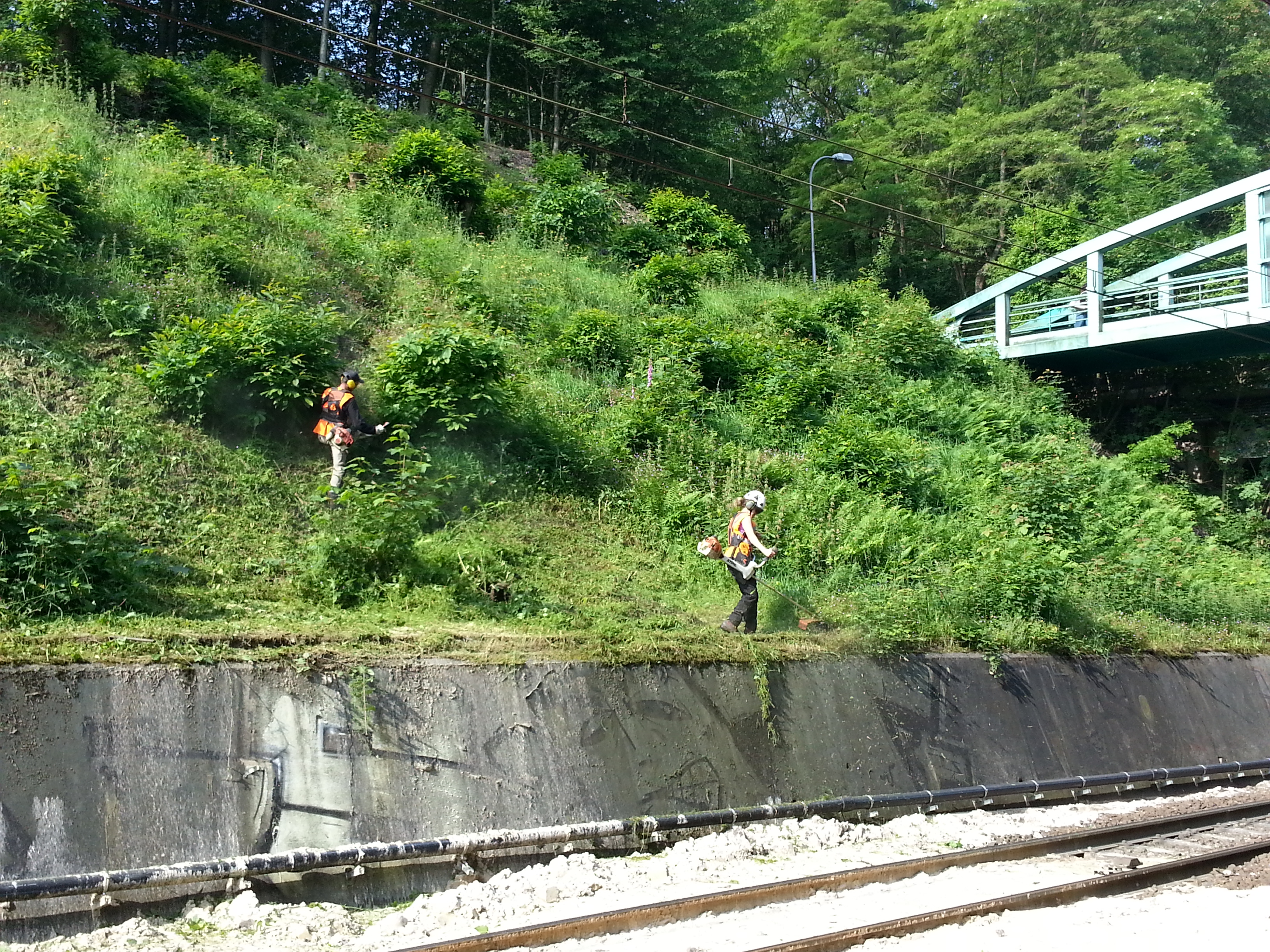

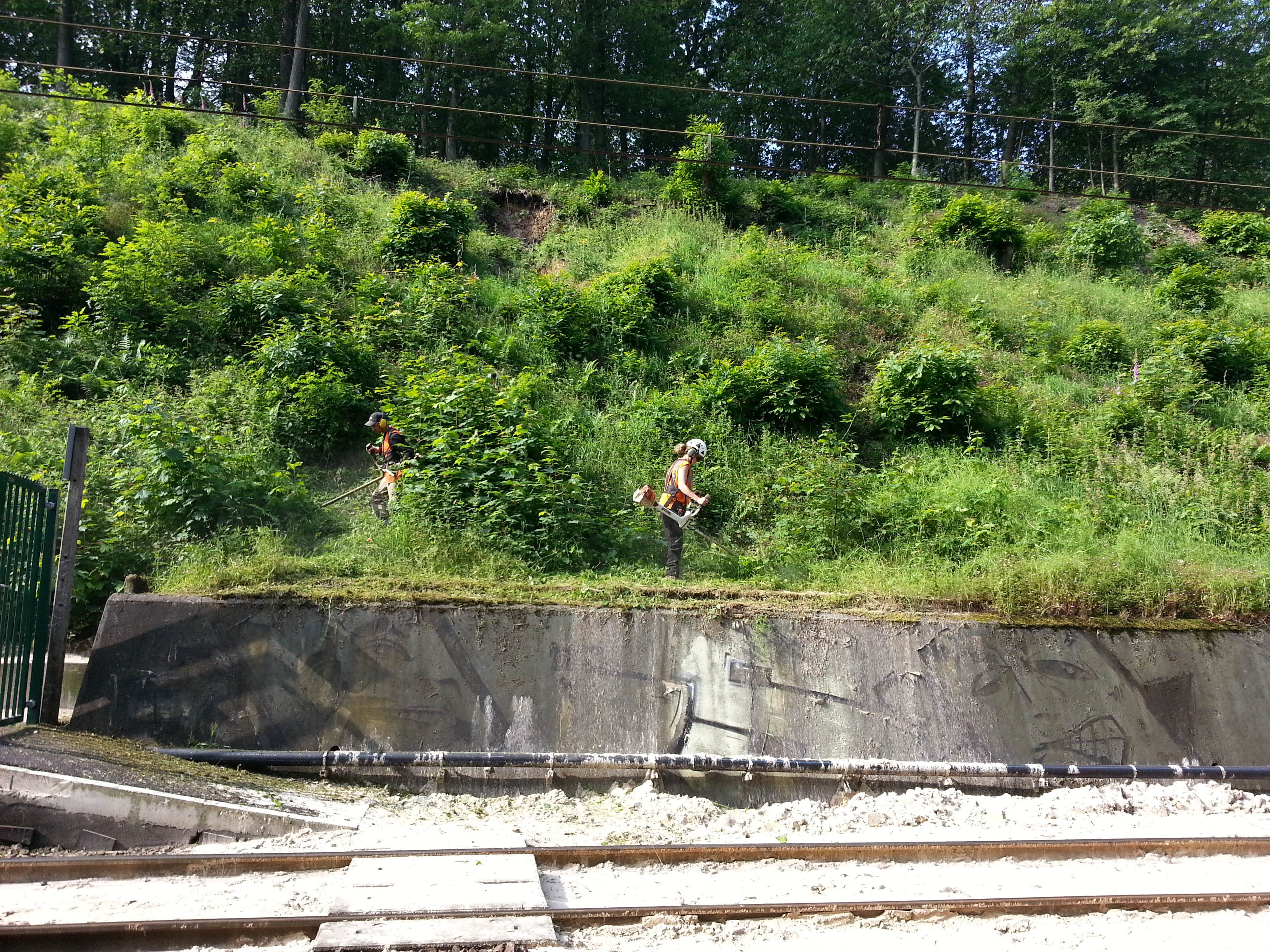

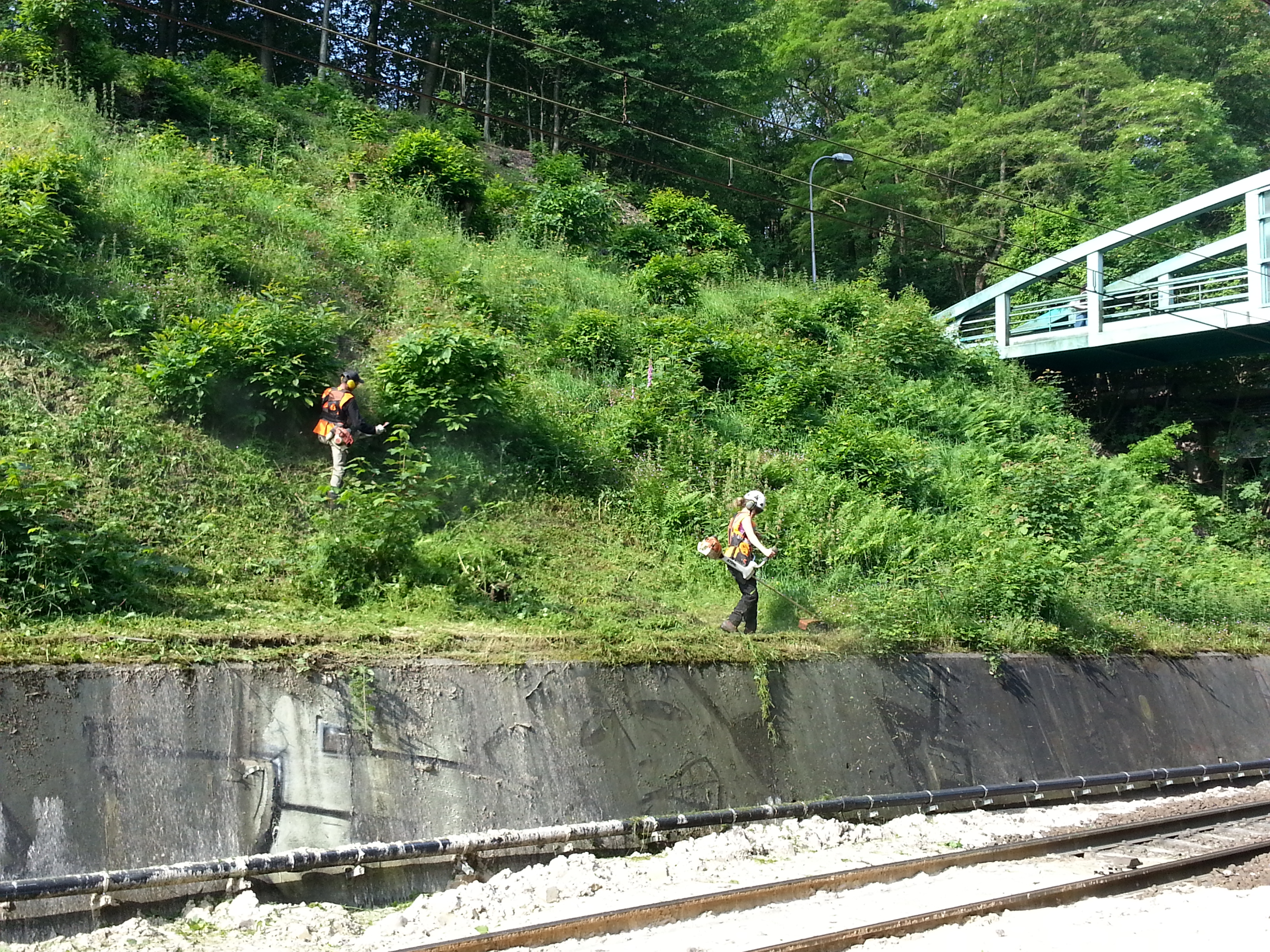

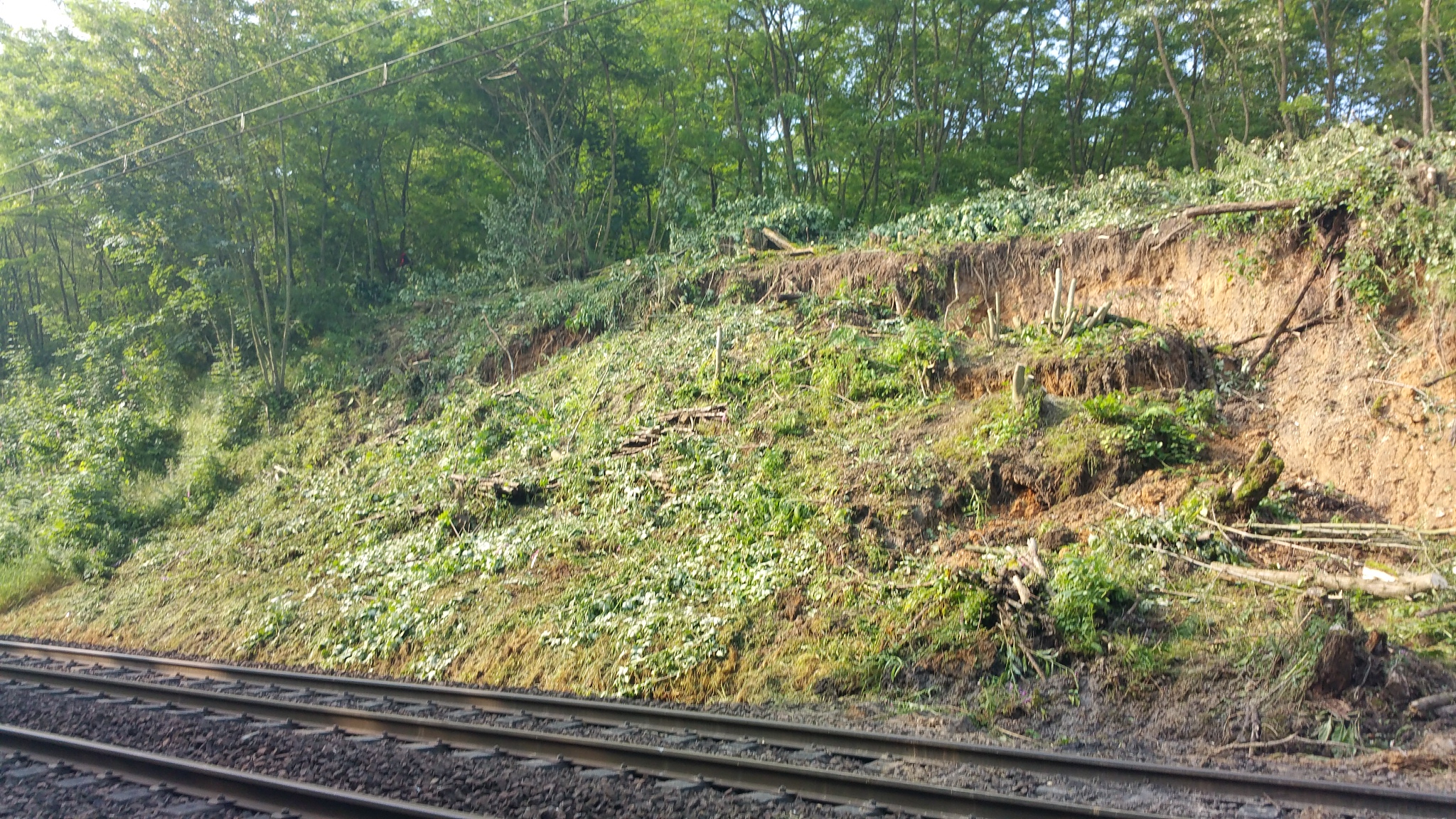

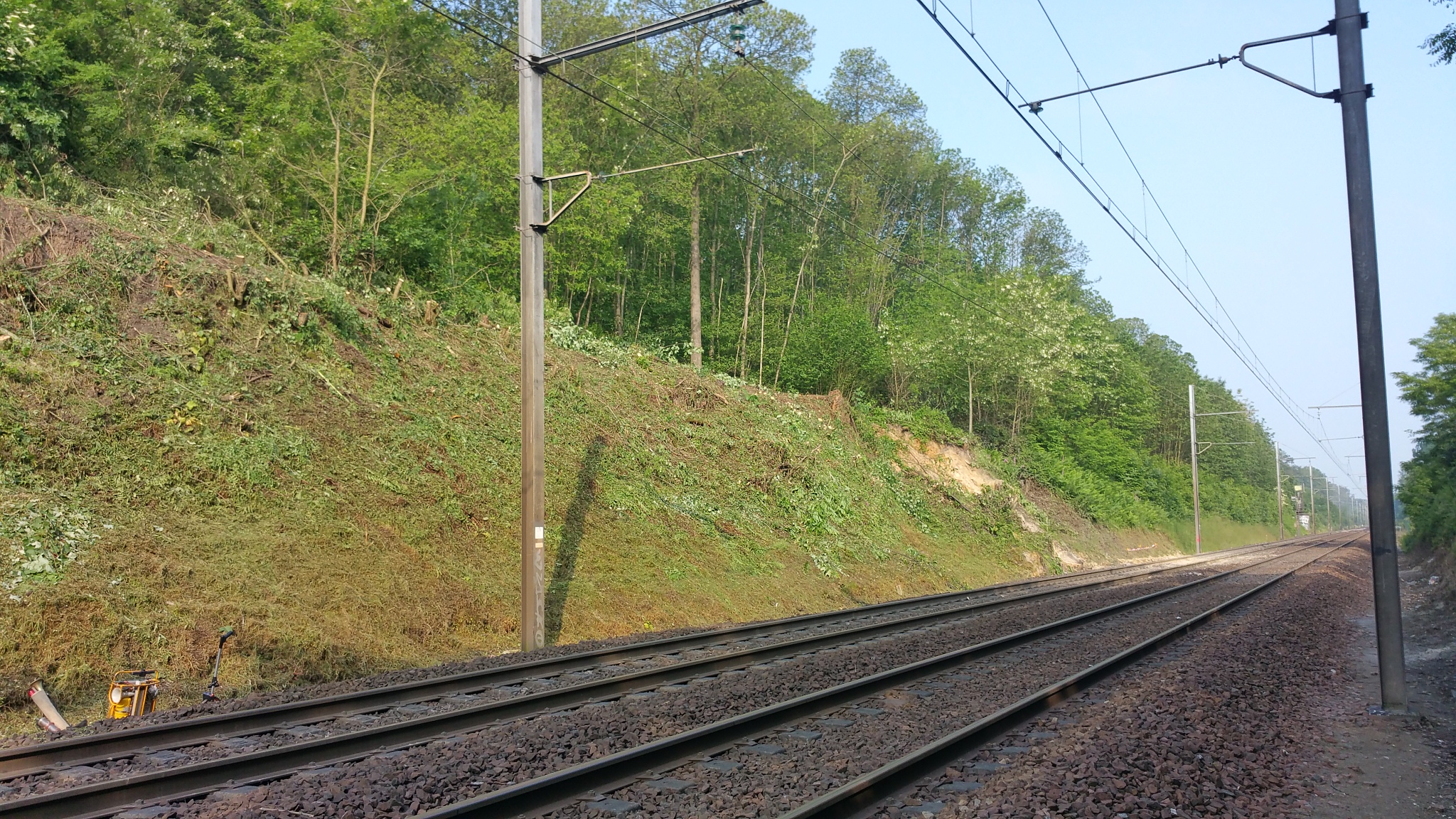

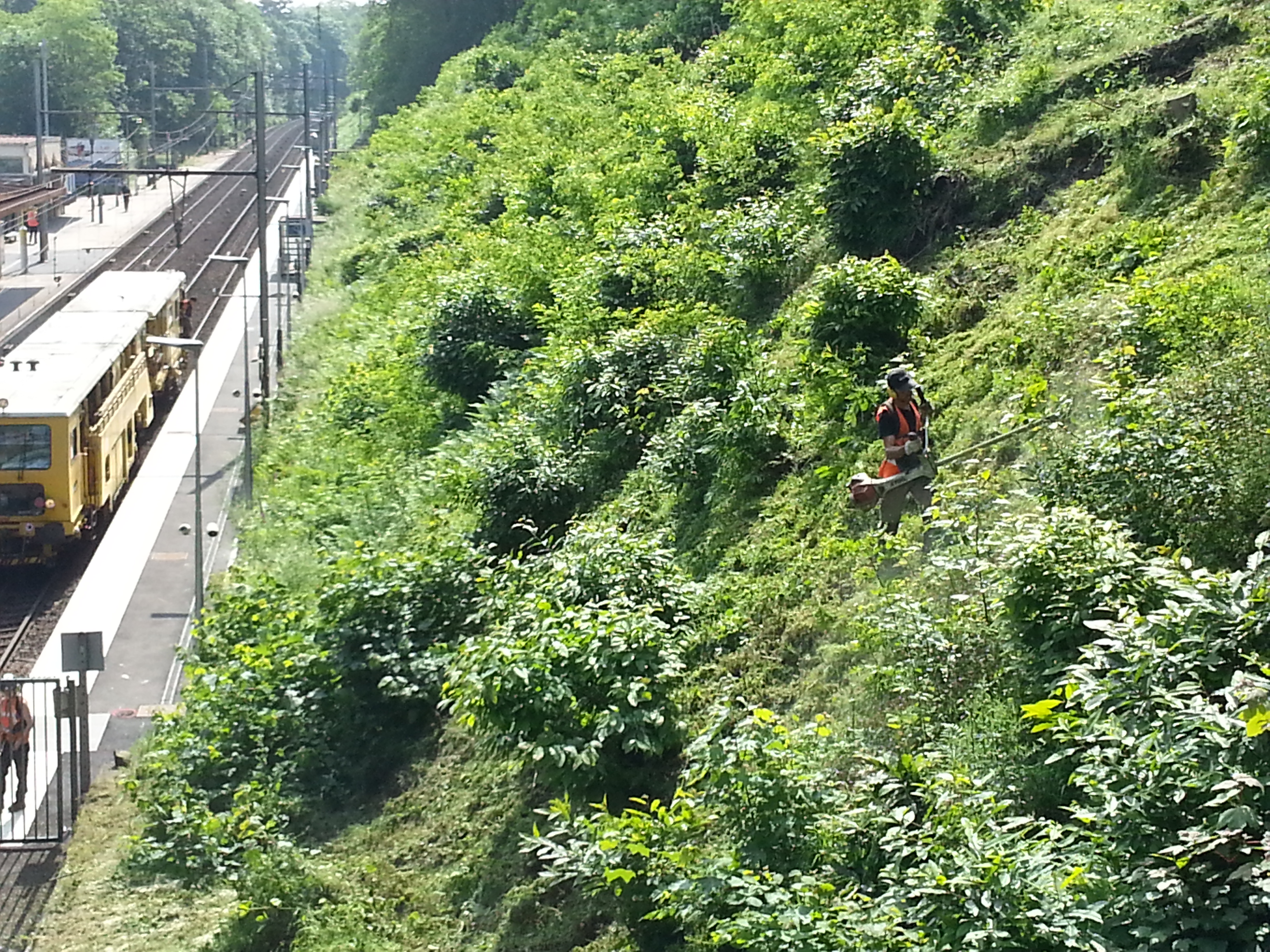

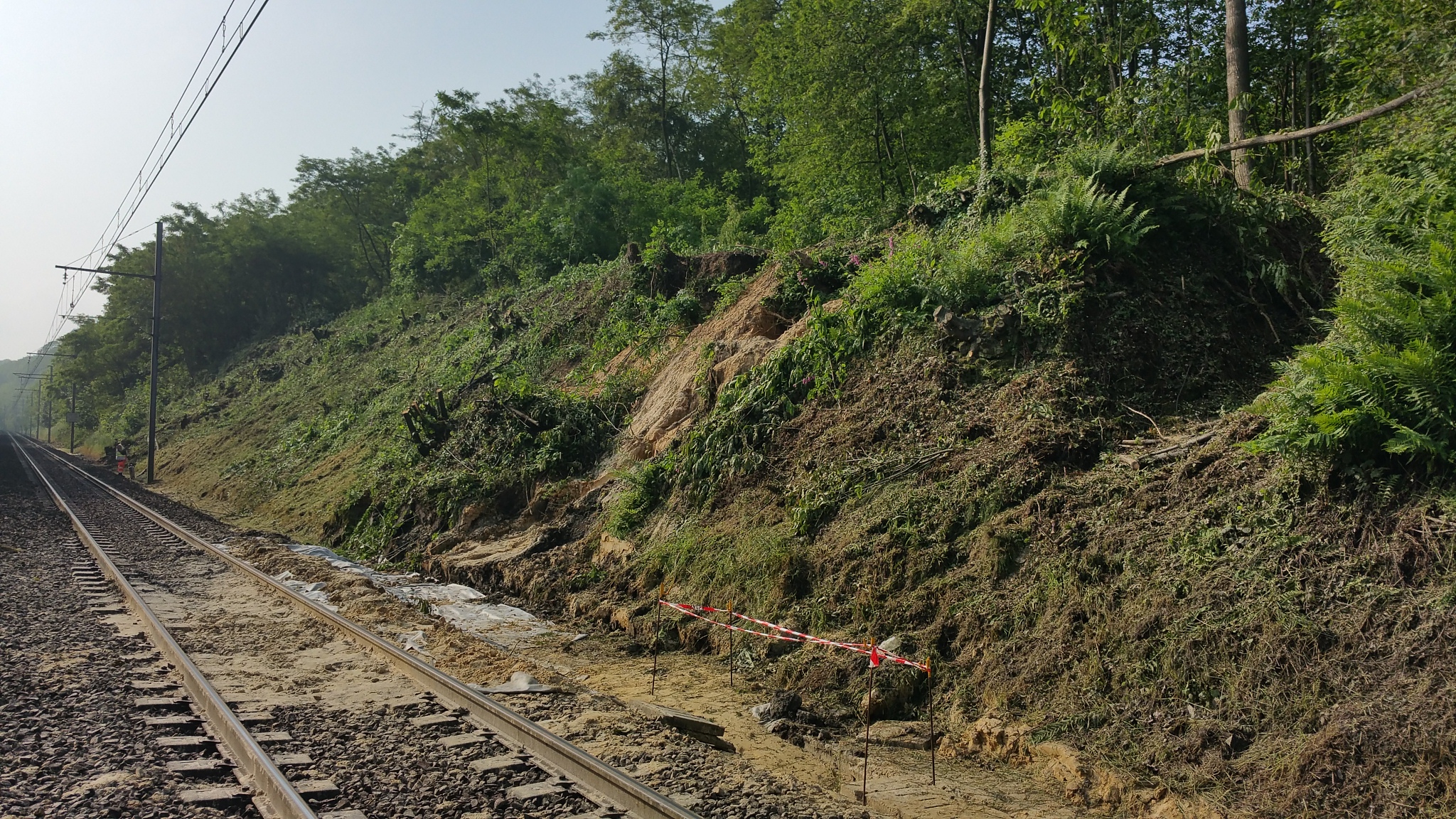

Les talus sont dégagés de tout risque potentiel, la coupe des arbres dangereux est systématiquement opérée.
L’intervention d’un expert sur le site durant 3 jours pour analyser les différents points de ces kilomètres impactés va permettre d’établir un diagnostic précis des travaux complémentaires à réaliser d’urgence.

10/06

Le rapport de l’expert indique les différents points du secteur qui doivent être rapidement traités pour éviter tout autre risque d’éboulement. Compte tenu de l’emplacement, ces travaux ne peuvent être réalisés que par la voie ferrée car aucune route ne traverse la forêt domaniale protégée qui entoure toute cette zone.
Une piste provisoire permettant d’acheminer des engins de terrassement devant intervenir sur le sommet du talus sera en revanche prochainement tracée.
L’expert estime à 2000m3 la quantité de terre et de gravât à retirer des talus, et cela exclusivement par voie ferrée.

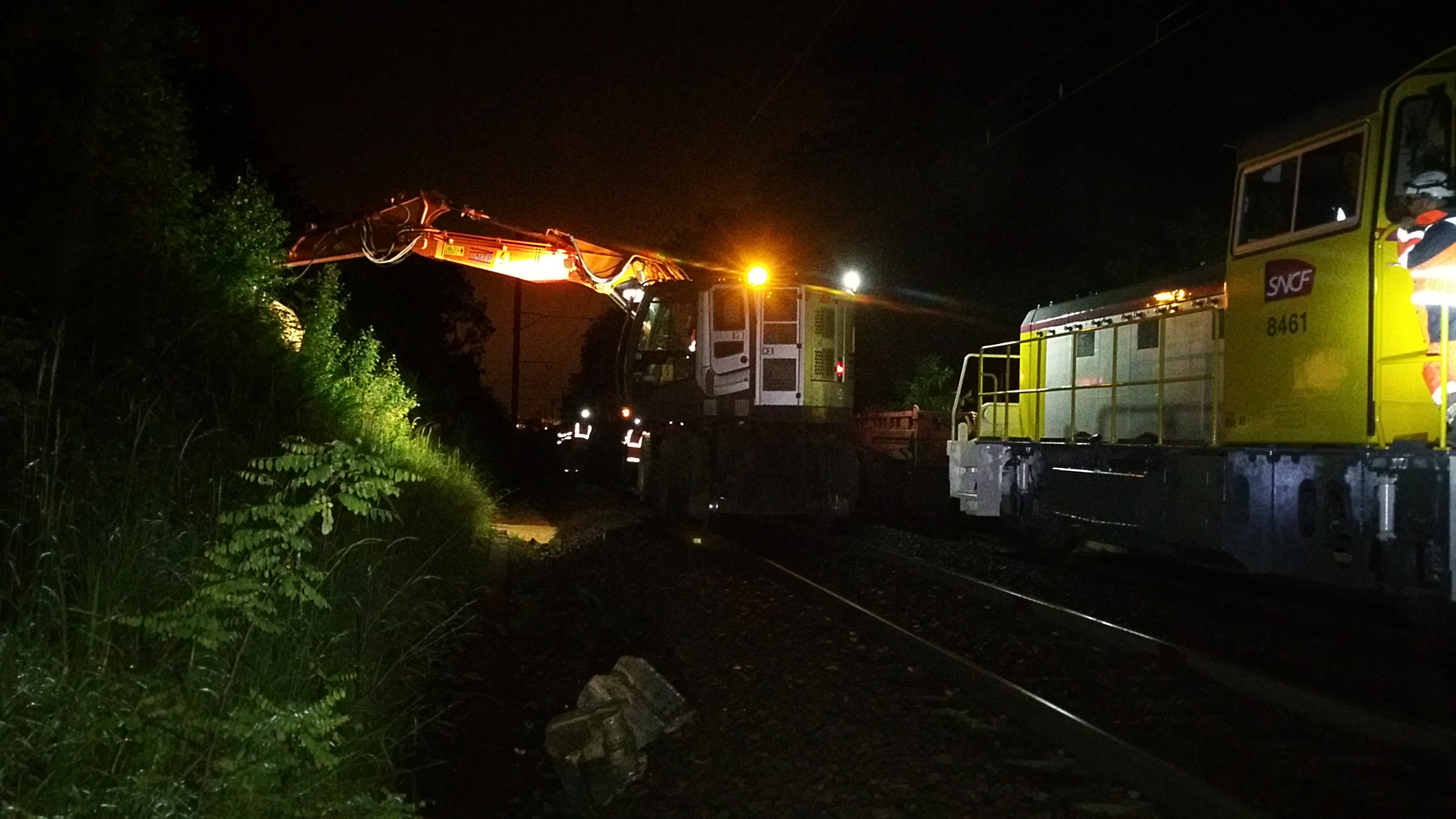

Pour ne pas interrompre les circulations, ces travaux seront réalisés de nuit sur un créneau de 22h à 5h durant les 2 prochaines semaines.

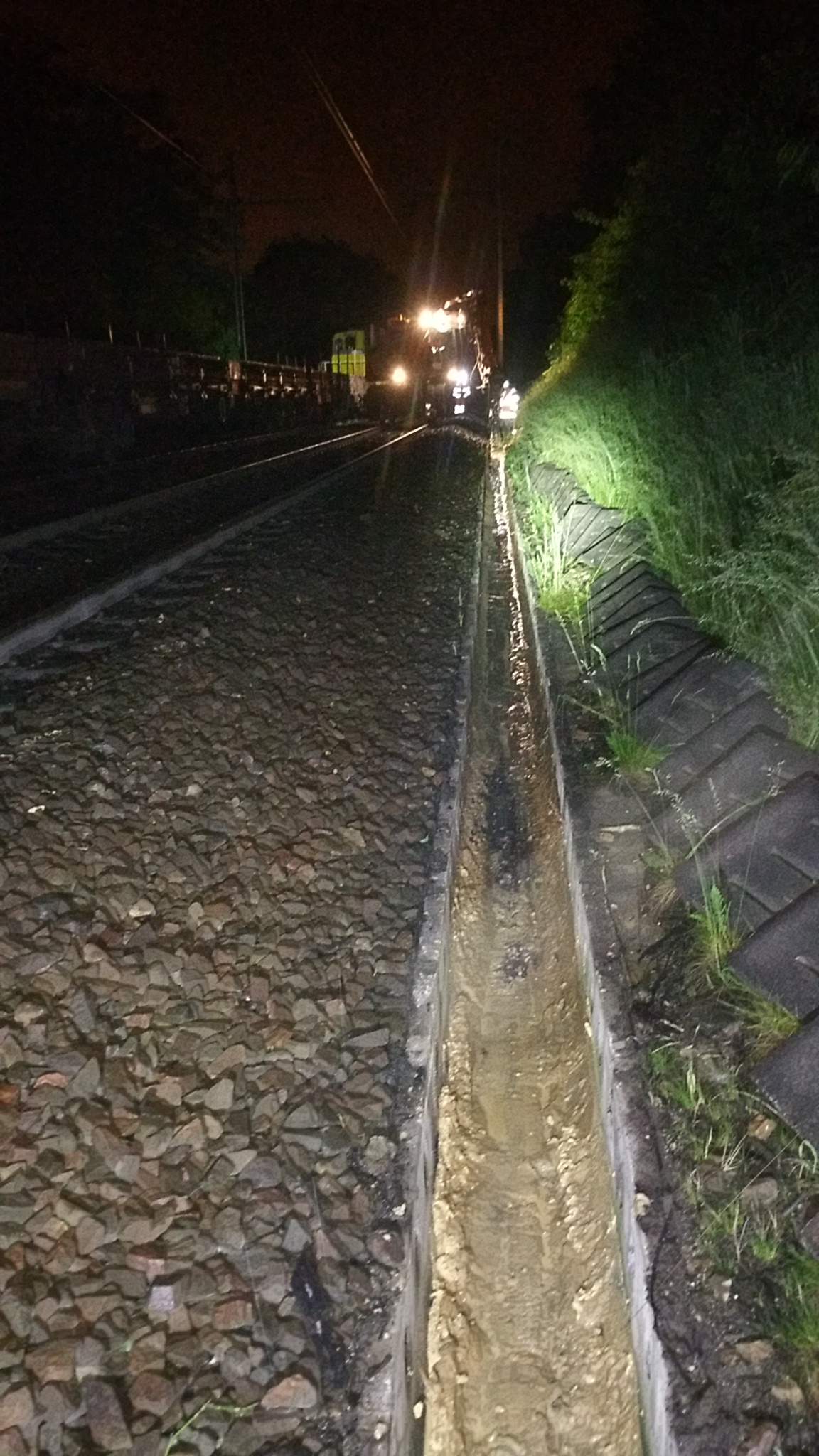

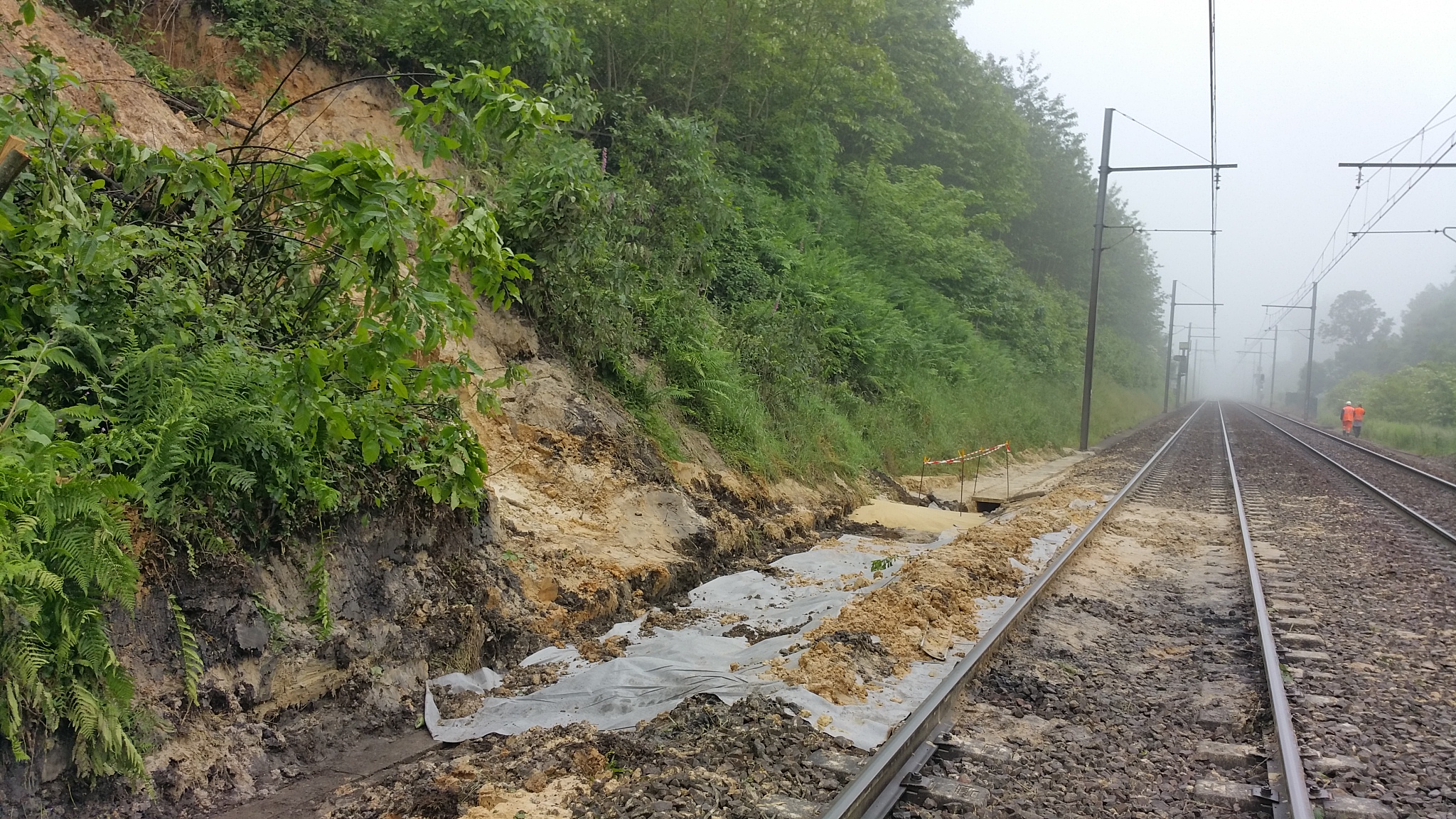

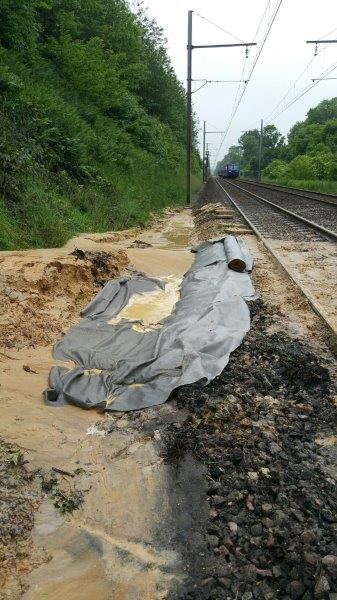

glissement km25.300 v1 (2)

11/06

Les équipes se constituent, incluant des renforts venant de toute la France et préparent les travaux à venir.
Il faut réserver et préparer l’acheminement des engins et trains travaux sur place, affecter les équipes et organiser le chantier vers les points prioritaires.
Le plan de transport permettant ces travaux doit être créé en collaboration avec les différentes activités N, TER, IC, TGV, Fret qui seront concernés par les impacts de restriction de circulation.
Les sillons d’acheminement du matériel doivent être créés en fonction des différentes mesures qui seront déterminées.

13 au 15/06

Les responsables de la production des lignes N et U doivent construire un plan de transport adapté aux restrictions qui viennent de leur être transmises.
L’impact des travaux, des périodes d’interruptions et les conséquences de la limitation de vitesse en place doivent être appréhendés pour construire un plan de transport pour les 2 semaines que dureront les travaux.

L’objectif est de construire un service cohérent qui permette de préserver la ponctualité malgré les ralentissements imposés sur le secteur de Fontenay et d’adapter le nombre de trains en circulation aux capacités de l’infrastructure actuelle.
